04.08.2025 Газета ТГК-1 «Энергия Северо-Запада», август 2025
В начале июля стартовали строительно-монтажные работы по техническому перевооружению турбоагрегата №4 в рамках КОММод (конкурентный отбор проектов модернизации) на Василеостровской ТЭЦ — ключевом объекте энергоснабжения острова.
В ходе работ специалистам предстоит демонтировать устаревшую турбину, её вспомогательное оборудование и установить современную машину нового поколения. Завершить проект реконструкции турбоагрегата планируется осенью 2026 года.
Большая распаковка

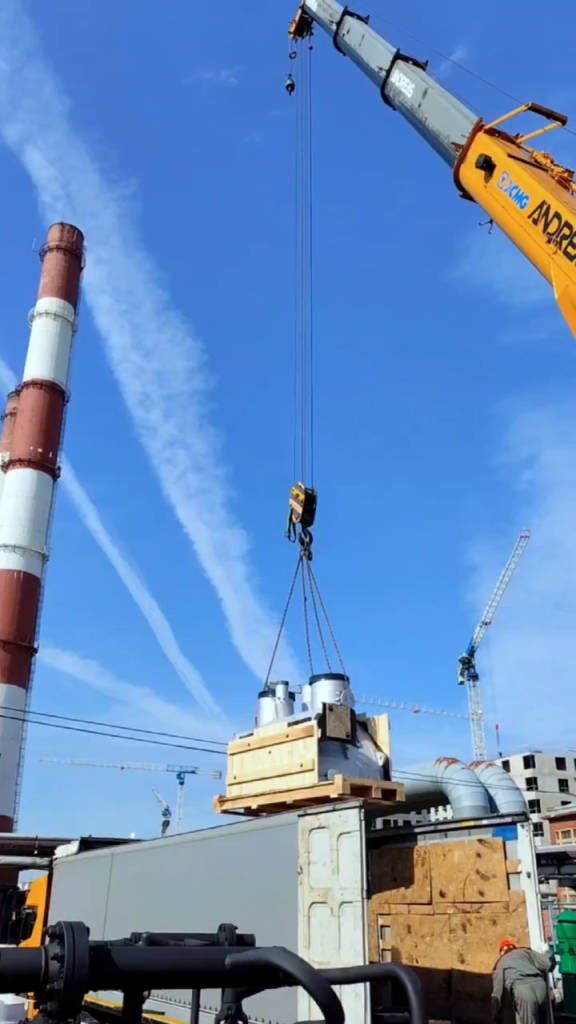

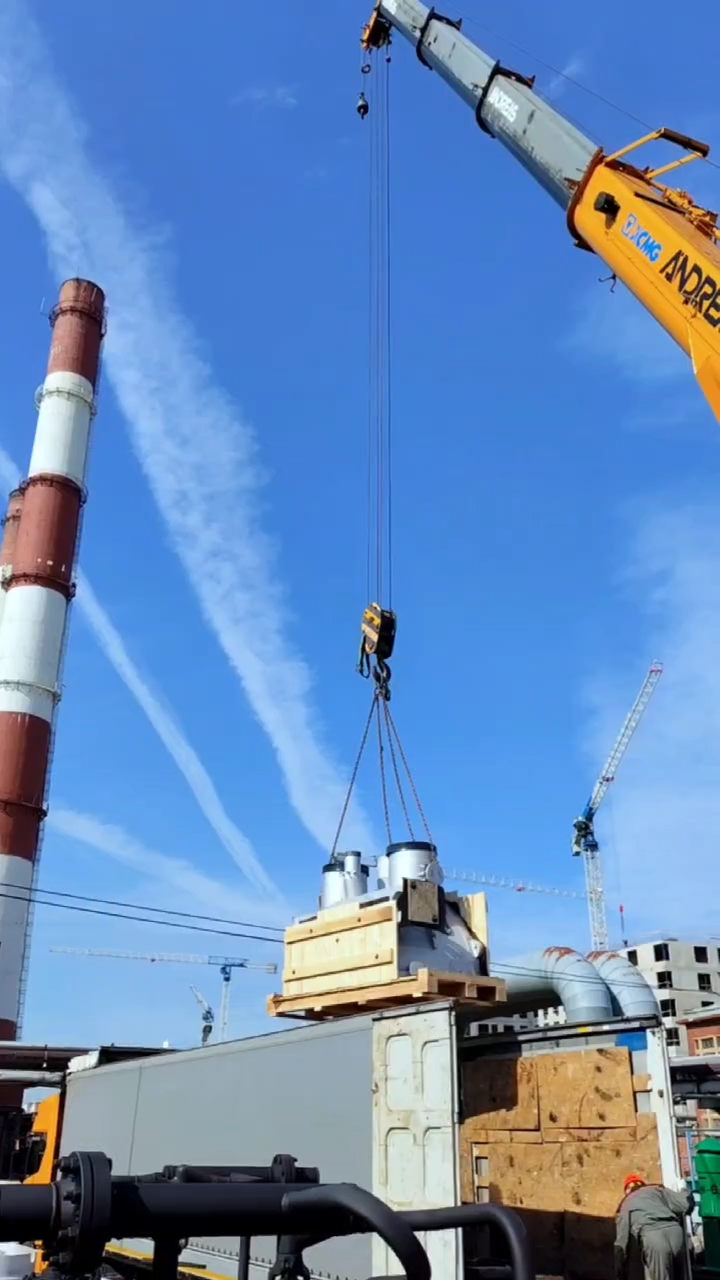

В рамках технического перевооружения турбоагрегата №4 Василеостровской ТЭЦ начался один из самых интересных этапов: новую паровую турбину и вспомогательное оборудование отгрузили на территорию ТЭЦ, начались строительно-монтажные работы. В виду масштабности проекта разгрузка и доставка оборудования происходит поэтапно. Его транспортировку до будущего места постоянной работы (турбинного отделения) специалисты ТЭЦ проводят с ювелирной точностью и аккуратностью — места вокруг немного, всё происходит в условиях работающей станции.
Поколения уральских турбин
Старая турбина ПТ-25-90/10 была введена в эксплуатацию в далёком 1962 году и значительно превысила свой парковый ресурс. До последнего времени машина работала на сниженных параметрах свежего пара, чтобы продлить ресурс металла.
Очевидно, что для стабильной и надёжной работы станции существующую турбину необходимо менять. Сейчас её место готовится занять новая паровая турбина ПТ-25/30-8,8. Обе, советская и российская — производства Уральского турбинного завода, что демонстрирует преемственность поколений энергетического машиностроения страны.
Всё, что не заменим — модернизируем
Итак, какие конкретные технические решения будут реализованы в ходе модернизации?
Помимо самой турбины будет заменен её конденсатор — он тоже имеет значительный износ. Также предел температуры, пропускаемой через старый конденсатор обратной сетевой воды, составляет 60°С. Новый конденсатор снимет это ограничение и позволит работать в режиме «ухудшенного вакуума» (когда в качестве охлаждающей среды может использоваться как техническая вода, так и обратная сетевая) с подачей в конденсатор обратной сетевой воды температурой уже 70°С. Новый конденсатор рассчитан на увеличенный расход циркуляционной воды — 5000 т/ч.
Также модернизируют два основных пароструйных эжектора — они станут эффективнее и экономичнее. Под замену пойдут и трубопроводы отборов пара на регенерацию, маслопроводы и запорная арматура.
Новая турбина и её вспомогательное оборудование получат новый «мозг» — отечественную систему автоматического управления, которая повысит надежность работы турбины и контроль над рабочими параметрами оборудования ТЭЦ в режиме реального времени. А новая электрогидравлическая система, интегрированная в систему управления турбиной, позволит управлять ей по заданной программе с помощью сигналов от АРМ. Словом, новая турбина будет «отзывчивой», хорошо управляемой и надёжной.
При строительстве Василеостровской ТЭЦ электротехническое оборудование устанавливалось в соответствии с экономически целесообразным на тот момент (1932 год, активная реализация плана ГОЭЛРО) нижним классом напряжения 0,5 кВ, что на сегодняшний день является нетиповым техническим решением. Поэтому в ходе технического перевооружения всё сопутствующее электротехническое оборудование турбины будет унифицировано под единый класс напряжения, будут заменены на новые трансформаторы собственных нужд типового класса напряжения 6/0,4 кВ. Это обеспечит повышенную ремонтопригодность оборудования (детали для типового класса всегда есть в наличии), а также стабильность системы электроснабжения самой станции.
Василеостровская ТЭЦ играет важнейшую роль в организации энергоснабжения Васильевского острова с населением около 200 тысяч человек. Помимо населения ТЭЦ также обеспечивает энергией и крупных промышленных потребителей — Балтийский завод, Морской порт, территорию «Севкабель порта».
Установленная электрическая мощность станции — 135 МВт.
Установленная тепловая мощность — 1153 Гкал/ч.
Главными эффектами модернизации станут:
- Повышение надёжности работы станции
и энергоснабжения потребителей
- Повышение коэффициента полезного действия турбоагрегата
- Возможность обеспечения перспективных тепловых и электрических нагрузок
Строго по графику
Проект такой масштабной реконструкции турбоагрегата №4 реализуется поэтапно и является продолжением комплексного обновления оборудования Василеостровской ТЭЦ.
Октябрь 2021
— начало проектно-изыскательских работ
Ноябрь 2024
— утверждение проектной документации по проекту
Апрель 2025
— поставка турбины на Василеостровскую ТЭЦ
Июль 2025
— начало строительно-монтажных работ
Октябрь 2026
— завершение реконструкции
Всё оцифровано
Проект по техническому перевооружению турбоагрегата №4 на Василеостровской ТЭЦ также отслеживается в цифровой среде, как теперь принято в ТГК-1.
Перед началом проектирования на станции собрали данные с помощью лазерного сканирования и создали трёхмерную модель по облаку точек. «Оцифрованная» копия объекта содержит информацию о пространственном положении существующих конструкций, что позволило минимизировать коллизии на стадии проектирования. В свойства элементов модели занесены и технические характеристики из архивной документации.
Разработку проекта вели специалисты нашего собственного проектного центра, создавая проектную модель в отечественном программном обеспечении.
