Все записи рубрики ‘Интер РАО’

15.05.2025 БГК

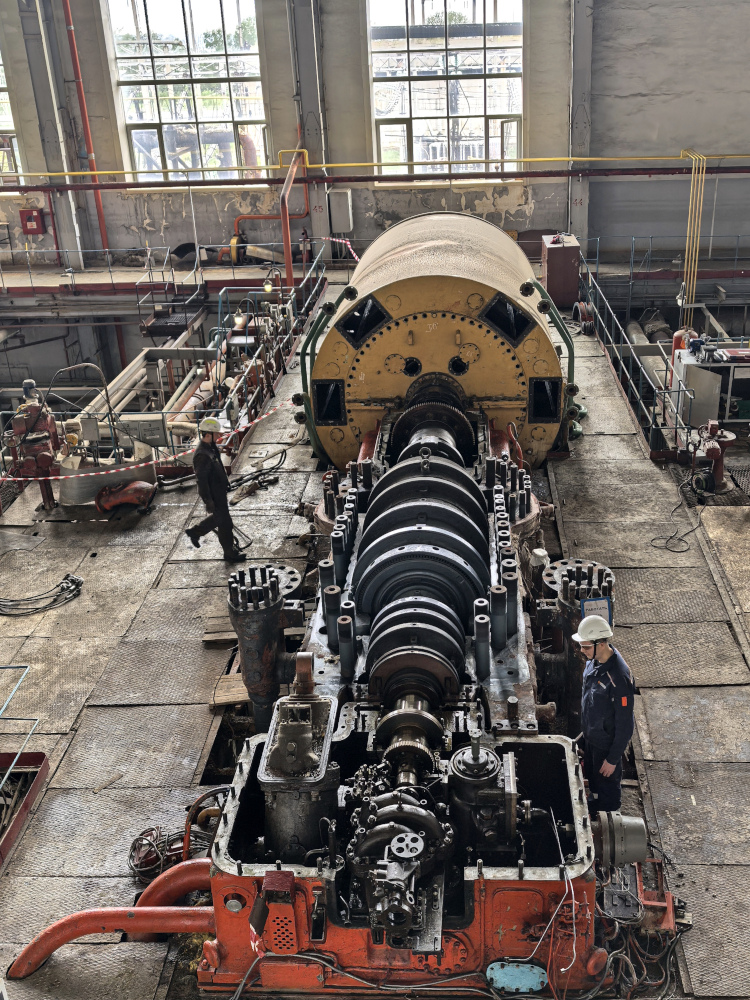

Проект реализуется в рамках президентской программы модернизации тепловой генерации (КОМмод).

Турбоагрегат № 9 Уфимской ТЭЦ-4 отработал в Единой энергосистеме России 60 лет и выработал 10,7 млрд кВт*ч электрической энергии.

Проект модернизации турбоагрегата победил в конкурентном отборе (КОМмод) и включен в правительственную программу модернизации тепловых электростанций.

Инвестиции компании в модернизацию турбоагрегата № 9 Уфимской ТЭЦ-4 запланированы в объёме 1,42 млрд руб. с НДС. Проект предусматривает комплексную замену существующей паровой турбины Р-45-130 турбоагрегата на аналогичную новую Р-50-130. В результате модернизации увеличится КПД турбины, а электрическая мощность турбоагрегата возрастёт с 45 МВт до 49,9 МВт. Ввод обновлённого оборудования в работу запланирован на 1 марта 2026 года.

Проведённые работы позволят улучшить показатели экономической эффективности турбоустановки, продлить ресурс оборудования на срок не менее 30 лет и обеспечить его надёжную и безаварийную работу. Также будут снижены удельные расходы условного топлива на выработку электроэнергии и, соответственно, уменьшится воздействие станции на окружающую среду.

Модернизация повысит надежность электроснабжения уфимского энергоузла. Кроме того, обновление оборудования электростанции создаст синергетический эффект и положительно скажется на промышленных предприятиях северной промзоны города, которые забирают со станции пар для производственных нужд.

Оборудование для модернизации произведено на предприятиях отечественного машиностроения. Основной элемент — паровая турбина — изготовлен АО «Уральский турбинный завод» (г. Екатеринбург). Всё оборудование для обновления турбоагрегата № 9 уже доставлено на Уфимскую ТЭЦ-4 и готово к монтажу.

Управление проектом модернизации осуществляет ООО «Интер РАО – Инжиниринг», строительно-монтажные и пусконаладочные работы выполняются силами АО «Уральский турбинный завод» с привлечением субподрядных организаций.

Справка: Программа модернизации тепловой генерации, одобренная Президентом РФ и утверждённая Правительством РФ, направлена на продление паркового ресурса генерирующего оборудования тепловых электростанций, улучшения его технико-экономических характеристик, увеличения его эффективности, надёжности, маневренности и ремонтопригодности. Конкурентный отбор оборудования, соответствующего установленным Правительством РФ критериям (КОМмод), проводит АО «Системный оператор ЕЭС».

07.05.2025 Интерфакс

Гендиректор ООО «Современные технологии газовых турбин» (СТГТ, ранее — «Сименс технологии газовых турбин») Александр Таничев с 5 мая возглавил ООО «Интер РАО — Машиностроение», говорится в данных ЕГРЮЛ.

Таничев сменил на этом посту Михаила Лившица, возглавлявшего компанию с сентября 2024 года.

Руководителем «СТГТ» новый глава «Интермаша» (сокращенное название «Интер РАО — Машиностроение») является с февраля 2025 года.

Обе компании — «Современные технологии газовых турбин» и «Интер РАО — Машиностроение» — входят в контур группы «Интер РАО». «Интер РАО — Машиностроение» была создана в июле 2024 года для энергомашиностроительных активов группы. В «СТГТ» «Интер РАО» принадлежит 65% (еще 35% — у «Силовых машин»).

В последние годы «Интер РАО» регулярно совершает крупные сделки на рынке энергомашиностроения. Ранее компания отмечала, что этот сегмент станет одним из ключевых для нее в ближайшей перспективе. В частности, весной 2024 года компания закрыла сделку по покупке «УТЗ» (Михаил Лившиц ранее был одним из его акционеров).

Среди других заметных сделок — приобретения 11 инжиниринговых компаний и IT-компании «Сигма», выкуп у Siemens Energy доли 65% в «СТГТ» и «Воронежского трансформатора», а также покупка входившего в «СУЭК» НПО «Элсиб».

Основным акционером «Интер РАО» на конец марта 2024 года был «Роснефтегаз» (27,63%), на долю «Интер РАО Капитал» приходилось 29,56%. Еще 8,57% на конец 2021 г. принадлежало ПАО «Федеральная сетевая компания — Россети» (ранее «ФСК ЕЭС, ныне объединенная с ПАО «Россети»), а 34,24% находилось в свободном обращении.

06.05.2025 Коммерсант

«Интер РАО» 30 апреля обратилось в арбитражный суд Москвы с иском к «Силовым машинам» на сумму 264,7 млн руб., следует из картотеки арбитражных дел. Информация о деталях дела еще не раскрыта.

Как сообщили «Ъ» в «Интер РАО», исковые требования связаны с просрочкой поставки оборудования для модернизации одного из энергоблоков Костромской ГРЭС. «Ъ» направил запрос в «Силовые машины».

Костромская ГРЭС (3720 МВт) — одна из крупнейших тепловых электростанций России, ежегодный отпуск электроэнергии составляет около 15 млрд кВт•ч. В марте правительство РФ утвердило перенос сроков модернизации пятого блока Костромской ГРЭС — с февраля 2025 года на ноябрь 2026 года (см. «Ъ» от 19 февраля).

Ранее Нижневартовская ГРЭС (структура «Интер РАО») подала два иска к «Силовым машинам» на общую сумму 1,8 млрд руб.

30.04.2025 ТГК-11

АО «ТГК-11» подвело итоги производственной деятельности за I квартал 2025 года.

Показатель*I квартал2024 годаI квартал2025 годаИзменение, %
Установленная мощность на конец периода, МВт1565,21565,20
Выработка электроэнергии, млрд кВт*ч1,8231,722-5,6
Коэффициент использования установленной мощности, %53,350,9-2,4
Отпуск тепловой энергии с коллекторов, млн Гкал3,9563,544-10,4
Топливный баланс, %Газ/уголь/мазут32,43 / 66,59 / 0,9732,20 / 65,96 / 1,84-0,23 / -0,63 / 0,87

Снижение объёмов производства электрической энергии и отпуска тепловой энергии в первом квартале 2025 года обусловлено более высокой температурой воздуха по сравнению с зимой 2024 года, а также дополнительным днём в 2024 високосном году. Кроме того, на уровень производства повлияли более продолжительные ремонтные работы на основном оборудовании электростанций.

В течение 2025 года запланирован ремонт 44 котлоагрегатов и турбоагрегатов на трёх омских ТЭЦ. Основной объём годовой ремонтной программы будет выполнен в межотопительный период.

Ключевые проекты АО «ТГК-11» реализует в рамках государственной программы модернизации генерирующих объектов ТЭС. Работы идут на трёх турбогенераторах. Турбоагрегат №9 на ТЭЦ-4 планируется ввести в эксплуатацию в 2025 году. Для модернизации ещё двух турбогенераторов (ТЭЦ-4 и ТЭЦ-5) идёт поставка оборудования и подготовка к строительно-монтажным работам.

Одно из приоритетных направлений работы – повышение экологической безопасности производственных объектов. Компания продолжает реализацию мероприятий в рамках федерального проекта «Чистый воздух» национального проекта «Экология». На ТЭЦ-5 завершаются пусконаладочные работы по техническому перевооружению электрофильтра для улавливания твёрдых веществ. Тепловое оборудование также оснастят системой сопел третичного дутья на двух котлоагрегатах. Это техническое решение улучшает экологические параметры котлоагрегатов благодаря снижению воздействия на окружающую среду. На ТЭЦ-4 техническое перевооружение двух электрофильтров сопровождается установкой малотоксичных горелочных устройств. Они позволяют существенно снизить объёмы выбросов вредных веществ в атмосферный воздух как твёрдых, так и газообразных. Техническое перевооружение электрофильтров позволяет повысить эффективность золоулавливания до уровня 99,5 %.

Эти проекты компания планирует завершить до конца 2025 года. Кроме того, в этом году завершится модернизация градирни на ТЭЦ-4. Реализация проекта обеспечит снижение использования твёрдого топлива в процессе производства тепловой и электрической энергии.

На всех омских ТЭЦ также выполняются работы по монтажу системы автоматического контроля выбросов, которая позволит контролировать состав уходящих газов и передавать эти данные в надзорные органы.

* * *

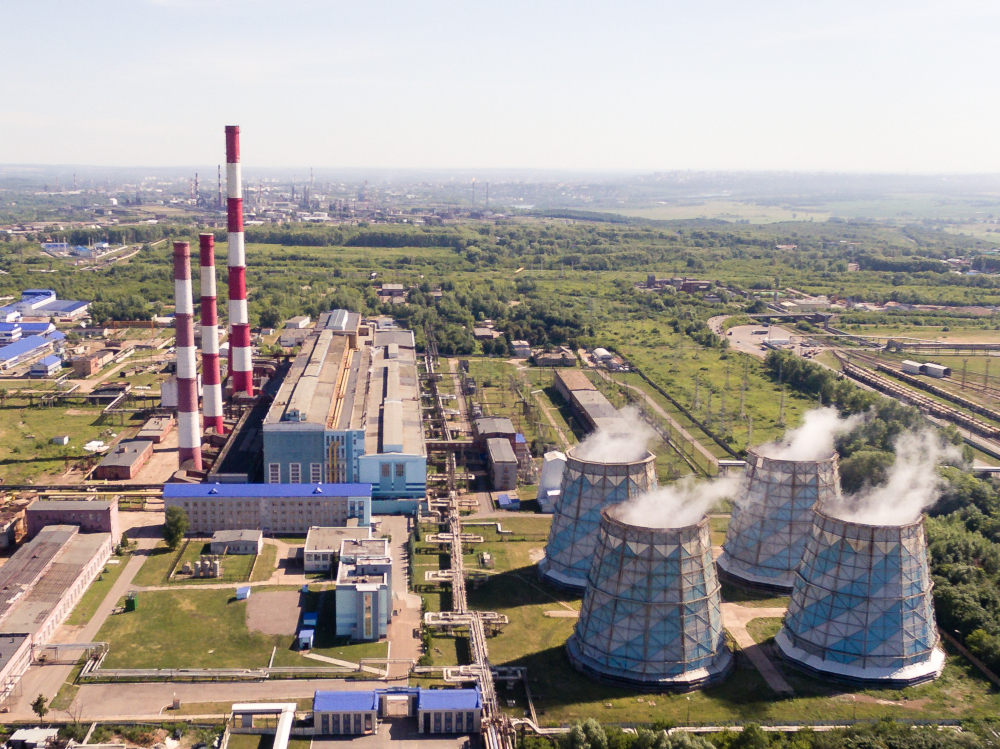

АО «ТГК-11» объединяет энергогенерирующие мощности Омской области, в её состав входят омские ТЭЦ-3, ТЭЦ-4, ТЭЦ-5. Установленная мощность компании составляет: электрическая — 1565,2 МВт, тепловая – 3795,24 Гкал/ч. Под управлением АО «ТГК-11» находится АО «Омск РТС», объединяющее теплосетевой, теплосбытовой бизнес и выработку тепловой энергии в Омске котельными источниками СП «ТЭЦ-2», СП «Кировская районная котельная».

24.04.2025 Журнал Интер РАО «Энергия без границ», № 3 (155)

Компания «Современные технологии газовых турбин» подписала договоры долгосрочного сервисного обслуживания с АО «Интер РАО — Электрогенерация».


Специалисты СТГТ готовы выполнить новую ответственную задачу

Речь идёт об обслуживании оборудования энергоблоков Северо-Западной ТЭЦ имени А. Г. БОРИСА в Санкт-Петербурге, Калининградской ТЭЦ-2 и Уренгойской ГРЭС. Договоры дают возможность предприятию планировать техническое обслуживание и ремонт десяти газовых турбин типа SGT5-2000Е/ГТ-160 в течение десяти лет, включая малые инспекции, расширенные инспекции горячего тракта, а также главные инспекции с продлением ресурса. Также предусмотрены поставка запасных частей и крупных компонентов, восстановление турбинных лопаток, техническое обслуживание генераторов, насосного и другого вспомогательного оборудования. Суммарная электрическая мощность обслуживаемых энергоблоков составляет более 2300 МВт.

Подписание документов — важный этап для СТГТ по расширению парка обслуживаемого генерирующего оборудования. Также это признак доверия и признания компетенций компании. АО «Интер РАО — Электрогенерация» доверяет СТГТ поддержку работоспособности оборудования на своих электростанциях.

СТГТ готова выполнить эту ответственную задачу, имея в своем распоряжении все необходимые ресурсы и компетенции, в том числе собственный профильный центр по ремонту и восстановлению лопаток, производственный центр в Ленинградской области для выпуска необходимых деталей и компонентов, высокий уровень локализации запасных частей для сервисного обслуживания газовых турбин типа SGT5-2000Е/ГТ-160.

18.04.2025 Интерфакс

Российские производители из-за кратного спроса стали задерживать поставки крупных заготовок для этого оборудования

АО «Силовые машины» объяснило задержку поставок оборудования для модернизации АО «Нижневартовская ГРЭС» задержкой поставок крупногабаритных заготовок для этого оборудования отечественными производителями литья.

Как сообщили «Интерфаксу» в пресс-службе «Силовых машин», данная ситуация сложилась из-за «кратного роста спроса (на заготовки — ИФ) после введения требований по применению исключительно российских заготовок».

«Силовые машины» предприняли все возможные меры, чтобы минимизировать последствия несвоевременных поставок и сжать собственные циклы производства. Котельное и турбинное оборудование для первого блока Нижневартовской ГРЭС было поставлено в период 2023-2024 годов, что позволило обеспечить ввод энергоблока в феврале 2025 года — в срок, установленный правительством», — отметили в компании.

10 апреля АО «Нижневартовская ГРЭС» подало два иска в отношении АО «Силовые машины» с общей суммой претензий на 1,8 млрд рублей. Как пояснили «Интерфаксу» в ПАО «Интер РАО» (управляет «Нижневартовской ГРЭС»), «иски связаны с просрочкой на 15-30 месяцев поставки котельного и турбинного оборудования при модернизации первого энергоблока Нижневартовской ГРЭС».

В начале 2023 года правительство утвердило дополнительный перенос сроков ввода объектов модернизации Нижневартовской ГРЭС, установив пуск в строй на февраль 2025 года для ТГ-1 и май 2026-го для ТГ-2. Ранее источники «Интерфакса» также сообщали, что правительство рассматривало возможность дополнительного переноса сроков ввода перечисленных объектов на «год-полтора».

Согласно комментарию «Силовых машин», несмотря на перенос сроков ввода с освобождением генерирующей компании от штрафов, она, в свою очередь, «не перенесла сроки для производителя энергооборудования, как и производители энергооборудования — для отечественных поставщиков».

«Это создало формальную ситуацию, позволяющую генерирующим компаниям, «зарабатывать на штрафах», что приведет по цепочке к взысканию штрафов с поставщиков заготовок и дестабилизирует отрасль», — предупреждают «Силовые машины».

Сейчас, сообщают в компании, правительство разрабатывает меры по синхронизации условий применения штрафов между производителями оборудования и производителями электрической энергии в случае освобождения последних от штрафов в связи с переносом сроков реализации проектов модернизации генерирующих объектов ТЭС.

Нижневартовская ГРЭС входит в состав «Интер РАО». Установленная электрическая мощность ГРЭС составляет 2 ГВт, тепловая мощность — 758 Гкал/ч. Основным видом топлива является переработанный попутный газ, большая часть которого поставляется с нефтепромыслов Самотлорского месторождения в Ханты-Мансийском автономном округе.

17.04.2025 Интер РАО — Электрогенерация

Группа «Интер РАО» приступила к этапу проведения основных работ по проекту строительства Новоленской ТЭС. После получения соответствующего разрешения Главгосэкспертизы на площадке началось возведение главного корпуса станции, в зимний период поставлено более 80% металлоконструкций энергетических котлов для трёх энергоблоков единичной мощностью до 185 МВт. Кроме того, для прокладки магистрального газопровода протяженностью более 200 км поставлена большая часть необходимого объёма трубной продукции.

О ходе строительства этой тепловой электростанции детально шла речь на встрече генерального директора ПАО «Интер РАО» Сергея ДРЕГВАЛЯ с главой Республики Саха (Якутия) Айсеном НИКОЛАЕВЫМ в рамках рабочей поездки.

«Хочу поблагодарить компанию за эффективное взаимодействие — все возникающие вопросы решаются оперативно. Сроки строительства сжатые, со стороны правительства, муниципалитетов и компании АЛРОСА мы обязаны сделать всё необходимое, чтобы реализовать этот важнейший для страны проект в установленный срок», — сказал Айсен Николаев, открывая совещание.

Энергообъект имеет стратегическое значение для развития экономики Восточной Сибири и Дальнего Востока. Новоленская ТЭС позволит обеспечить энергоснабжение инфраструктуры в рамках расширения Байкало-Амурской магистрали и развития месторождения «Сухой Лог», а также других потребителей, улучшит социально-экономическое развитие Ленска и Ленского района. При строительстве станции используется российское турбинное оборудование, произведённое Уральским турбинным заводом, и трансформаторы, произведённые Воронежским трансформатором.

Также на встрече были затронуты вопросы подготовки специалистов для работы на Новоленской ТЭС, создания рабочих мест и социальной инфраструктуры. По инициативе «Интер РАО» в сентябре 2025 года в Ленском технологическом техникуме откроется новое направление подготовки студентов – «Теплоснабжение и теплотехническое оборудование», а в городской школе №1 будет создан энергокласс. Кроме того, при поддержке компании будут произведены ремонт и оборудование специализированных аудиторий для практической подготовки кадров для будущей электростанции.

Новоленская ТЭС установленной мощностью 550 МВт станет второй по мощности тепловой электростанцией Якутии. Начало поставки мощности на оптовый рынок электроэнергии и мощности запланировано на 1 июля 2028 года. В ходе строительства будет создано 1500 рабочих мест, после ввода станции в эксплуатацию численность персонала составит порядка 500 человек. Объём инвестиций в строительство Новоленской ТЭС в прогнозных ценах составит более 250 млрд рублей (без НДС с учётом индексации).

20.03.2025 БГК

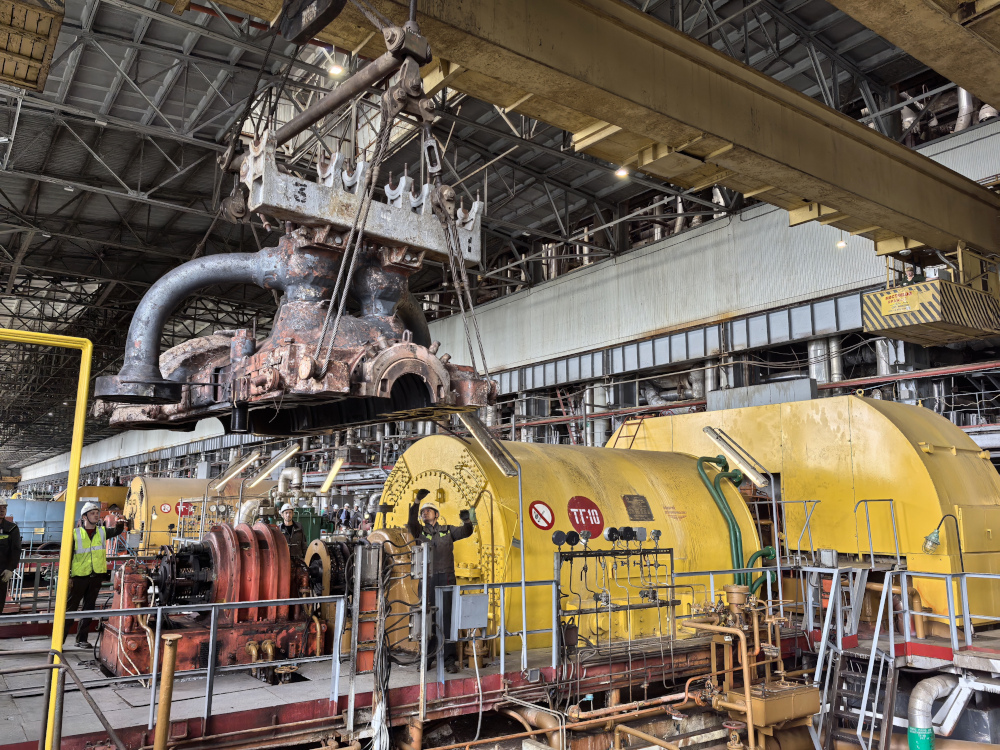

ООО «БГК» приступило к модернизации турбоустановки № 9 Стерлитамакской ТЭЦ. Проект реализуется в рамках президентской программы модернизации тепловой генерации (КОМмод).

Турбоагрегат № 9 Стерлитамакской ТЭЦ отработал в Единой энергосистеме России 58 лет и выработал 31,8 млрд кВт*ч электрической энергии, является одним из основных элементов системы теплоснабжения города Стерлитамака.

Распоряжением Правительства РФ от 07.02.2020 г. №232-р турбоагрегат был включён в перечень генерирующих объектов, мощность которых будет поставляться по договорам купли-продажи (поставки) мощности модернизированных генерирующих объектов. Дата начала поставки мощностей модернизированного оборудования на оптовый рынок электроэнергии и мощности — 1 января 2026 года.

Инвестиции в модернизацию турбоагрегата № 9 Стерлитамакской ТЭЦ запланированы в объёме 2,1 млрд руб. с НДС. Проект предусматривает замену цилиндра высокого давления и проточной части цилиндра среднего давления паровой турбины, комплексную замену генератора, включая систему возбуждения, токопровод до блочного трансформатора, комплекс устройств релейной защиты и автоматики. В результате модернизации электрическая мощность турбоагрегата будет увеличена на 18 МВт и на номинальном теплофикационном режиме составит 118 МВт, при этом внутренний относительный КПД цилиндра высокого давления достигнет 83,5%.

Проведённые работы позволят улучшить показатели экономической эффективности турбоустановки, продлить ресурс оборудования на срок не менее 30 лет и обеспечить его надёжную и безаварийную работу. За счёт снижения удельного расхода условного топлива на выработку электроэнергии снизится воздействие станции на окружающую среду.

Всё оборудование для модернизации произведено на предприятиях отечественного машиностроения. Цилиндр высокого давления, проточная часть цилиндра низкого давления и другие элементы паровой турбины изготовлены силами АО «Уральский турбинный завод» (г. Екатеринбург), генератор — на заводе «Электросила», входящем в АО «Силовые машины» (г. Санкт-Петербург). Таким образом, полностью выполнены требования по локализации оборудования, участвующего в мероприятиях по модернизации в соответствии с Постановлением Правительства от 07.07.2015 г. № 719 «О подтверждении производства промышленной продукции на территории Российской Федерации». Основное оборудование для обновления турбоагрегата № 9 уже доставлено на Стерлитамакскую ТЭЦ, поставка генератора планируется в апреле 2025 года.

Управление проектом модернизации осуществляет ООО «Интер РАО – Инжиниринг», строительно-монтажные и пусконаладочные работы выполняются силами АО «Уральский турбинный завод» с привлечением субподрядных организаций.

Справка: Программа модернизации тепловой генерации, одобренная Президентом РФ и утверждённая Правительством РФ, направлена на продление паркового ресурса генерирующего оборудования тепловых электростанций, улучшения его технико-экономических характеристик, увеличения его эффективности, надёжности, маневренности и ремонтопригодности. Конкурентный отбор оборудования, соответствующего установленным Правительством РФ критериям (КОМмод), проводит АО «Системный оператор ЕЭС».

20.03.2025 Интерфакс

Энергокомпании ожидают, что назначенный на 1 апреля 2025 года отбор проектов модернизации ТЭС с вводом в эксплуатацию в 2029 года будет перенесен, так как в нем не учтены актуальные ценовые параметры на генерирующее оборудование.

Об этом на тарифной конференции ФАС сообщила член правления «Интер РАО» и предправления «Совета производителей энергии» Александра Панина.

«Он (отбор — ИФ) должен состояться 1 апреля. Мы все ждем переноса. Потому что если он пройдет 1 апреля, то он опять не состоится. Потому что в нем по правилам не учтены актуальные ценовые параметры на генерирующее оборудование», — пояснила Панина.

На предыдущем конкурсе на 2028 год, прошедшем в декабре 2024 года, было отобрано всего три заявки (две — «Юнипро», одна — «ЭЛ5-Энерго») совокупной мощностью 1,16 ГВт. Общая квота ожидалась на уровне 5,3 ГВт.

Панина также отметила, что генерирующие компании столкнулись с задержкой производства энергооборудования на 12 ГВт, сдвиги достигают вплоть до двух лет. Из-за этого компании сейчас активно переносят сроки ввода проектов модернизации.

«16 проектов уже отказались от проектов КОМмод (модернизации ТЭС — ИФ), почти на 3 ГВт. Сейчас уже распоряжением правительства шесть проектов перенесли сроки ввода проектов модернизации. И еще целая очередь стоит на перенос начала сроков модернизации», — заявила Панина.

03.03.2025 Интер РАО – Инжиниринг

На строительную площадку Каширской ГРЭС (реализация проекта модернизации электростанции ведётся под управлением ООО «Интер РАО – Инжиниринг») доставлена первая произведённая в России инновационная газовая турбина большой мощности ГТЭ-170.1. Оборудование предназначено для реализации проекта строительства двух дубль-блоков ПГУ суммарной мощностью 900 МВт.

Поставка осуществлялась несколькими партиями, наиболее крупные узлы, такие как генератор, а также турбогруппа или так называемая «сигара» газовой турбины доставлялись по железнодорожным путям.

В частности, при помощи мостовых кранов турбогруппу весом 187 тонн на Ленинградском металлическом заводе поместили на 16-осный железнодорожный транспортёр и доставили по существующим железнодорожным путям до строительной площадки ПГУ Каширской ГРЭС. По прибытию турбогруппа была разгружена краном грузоподъёмностью 500-тонн на площадку временного хранения. Вскоре турбина будет установлена на фундамент, после чего специалисты приступят к её обвязке.

Газовая турбина ГТЭ-170.1 первой в России получила статус инновационного энергетического оборудования. Она прошла программу заводских испытаний, а после проведения монтажных, пусконаладочных работ и завершения испытаний будут подтверждены эксплуатационные характеристики турбины.

Проект строительства ПГУ на Каширской ГРЭС мощностью 900 МВт отобран для участия в государственной программе модернизации теплоэнергетики в рамках квоты, выделенной для проектов с использованием инновационных образцов энергетического оборудования. На площадке Каширской ГРЭС планируется строительство двух дубль блоков ПГУ-460 на базе полностью российской газовой турбины ГТЭ-170, созданной АО «Силовые машины» при поддержке Минпромторга России.

На данный момент выполнено устройство фундаментов под основное оборудование, смонтирован каркас и завершается монтаж ограждающих конструкций главного корпуса, также осуществляется монтаж четырёх котлов-утилизаторов. Одновременно идут работы по устройству фундаментов вспомогательных объектов: градирни, циркуляционной насосной станции, аккумулирующих ёмкостей, здания административно-бытового корпуса, здания КРУЭ и химического цеха.

Заказчик проекта — ООО «Каширская ГРЭС» (филиал АО «Интер РАО – Электрогенерация»), технический агент заказчика — ООО «Интер РАО – Инжиниринг». Проектирование и строительство осуществляют компании Группы «Интер РАО»: ООО «КПЭИ» и ООО «Энергосеть». В проекте также будет задействовано оборудование предприятий Группы «Интер РАО» — «Воронежский трансформатор», «Невский трансформатор», ООО «Мосэлектрощит».
