В круглосуточном режиме ведутся строительно-монтажные работы на площадке строящейся Южно-Якутской ТЭС в пгт. Чульман. Специалисты компаний «ТЭК Мосэнерго» (входит в Нацпроектстрой) приступили к монтажу дымовых труб высотой 60 м. В июне стартуют работы по возведению градирни высотой 74 м.

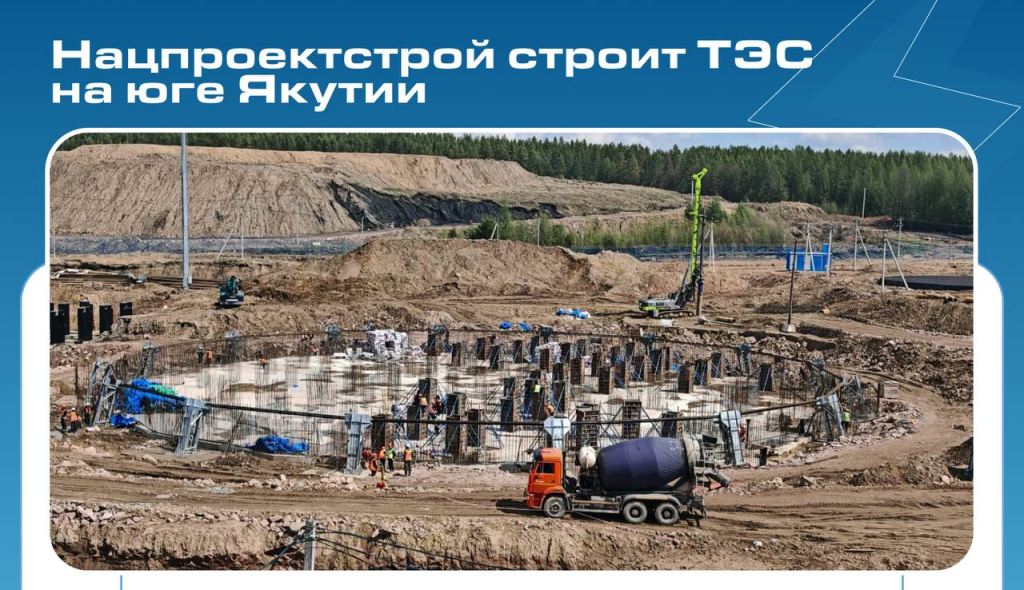

Строители филиала «ТЭК Мосэнерго» – Мосэнергокапстрой забетонировали фундамент газотурбинной установки (ГТУ) №1. Одновременно они формируют фундаменты газовой и паровой турбин, выполняют армирование фундамента ГТУ-2.
Монтажники Мосэнергоспецремонта (филиал «ТЭК Мосэнерго») смонтировали блоки поверхностей нагрева котла-утилизатора 2 и ведут монтаж блоков поверхностей нагрева котла-утилизатора №1.

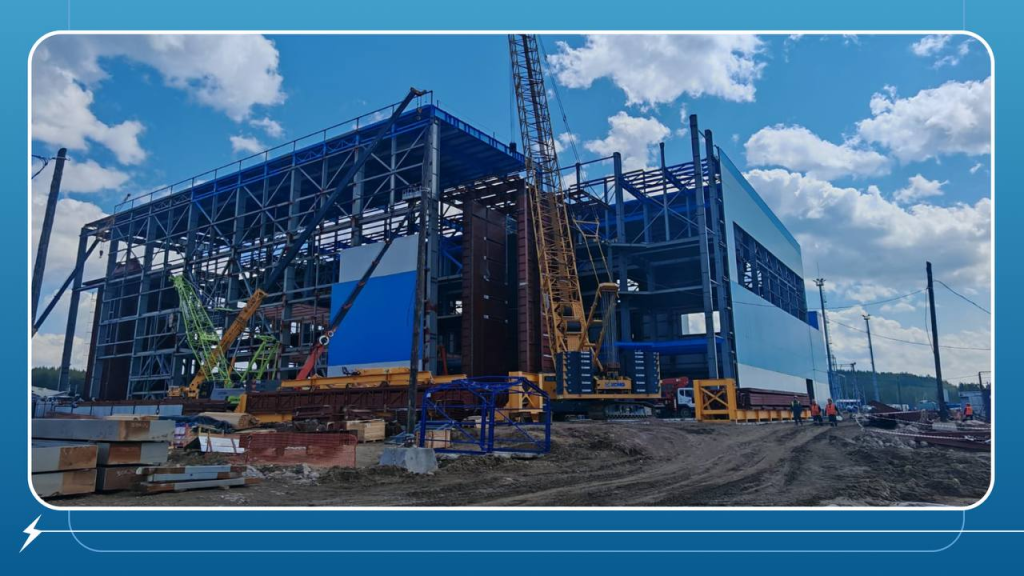

Дочернее общество «ТЭК Мосэнерго» – ЭнергоСК завершило устройство фундаментов главного корпуса ТЭС. В настоящее время специалисты компании выполняют монтаж сетей электроснабжения, кабельных конструкций в главном корпусе, гибких связей и заземления на открытом распределительном устройстве (ОРУ) 220 кВ, а также воздушных линий для электроснабжения артезианских скважин.

Строительство Южно-Якутской ТЭС ведется с февраля 2024. На первом этапе будут введены в эксплуатацию две газотурбинные установки общей мощностью 220 МВт. На втором этапе будет установлена паровая турбина мощностью 110 МВт. Новая теплоэлектростанция покроет энергодефицит в энергосистеме Востока.
