01.10.2025 СГК

Рассказываем, как на самом молодом предприятии СГК проходят ремонты, влияющие на надежность работы оборудования, а также — какие проекты вошли в инвестиционную программу.

ГТЭС «Новокузнецкая» была введена в эксплуатацию в 2014 году. Сегодня, 1 октября 2025 года, станции исполняется 11 лет. Основное оборудование ГТЭС: две газотурбинные установки (ГТУ) установленной электрической мощностью 149 МВт каждая, два турбогенератора мощностью 160 МВт, пункт подготовки газа, воздушно-конденсационная установка («сухая» градирня) и распредустройство 220 кВ. Для штатного функционирования станции сформирован запас материалов и оборудования, который регулярно обновляется.

Цех оборудования ГТУ

В 2025 году проведен текущий ремонт основного оборудования газотурбинных установок — ГТУ-14 и ГТУ-15. Специалисты станции с привлечением подрядчика организовали малые инспекции, в ходе которых были проведены: опробование всех механизмов, проверка состояния лопаточных аппаратов, компрессоров и самих турбин, локальная замена тепловых экранов (огнеупорной плитки пламенных труб), контрольная проверка взаимного положения деталей.

Также была заменена мягкая часть тканевого компенсатора тепловых перемещений турбины (ГТУ-14), расположенного между горизонтальным газоходом и выхлопным диффузором. Ремонт позволил избежать возможного прорыва дымовых газов в помещение машинного зала. На ГТЭС «Новокузнецкая» установили новые подшипники 2 и 3 ступеней и отремонтировали сухое газодинамическое уплотнение третьей ступени газодожимного копрессора (ГДК) №1. До конца 2025 года планируют заменить такой же элемент в ГДК-2, и впервые вместо американского газодинамического уплотнения будет установлен отечественный аналог. Производство уплотнительных графитовых колец в нашей стране только начинает развиваться, поэтому найти надежного поставщика — непросто, но специалистам ГТЭС это удалось. Станция будет в авангарде энергообъектов, где опробуют российские элементы редкого оборудования.

Электрический цех

Для безаварийной и надежной работы генерирующего оборудования выполнены работы по проточке и шлифовке контактных колец ротора генератора ТГ-14. Кроме того, проведен капитальный ремонт трехфазного трансформатора типа ТРДН мощностью 32 000 кВА, что позволит не допустить сбоев в работе станции. На семи концевых кабельных муфтах, применяющихся для связи воздушной линии электропередач 220 кВ с комплектным распределительным устройством, была обнаружена капельная течь изоляционного компаунда — плотного жидкого герметика, который заливают внутрь каждой кабельной муфты. Это могло бы привести к короткому замыканию на линии 220 кВ и негативно сказаться на отпуске электроэнергии. Сложность была в том, что дефектные муфты — иностранного производства, закупить новые ремонтные комплекты было крайне сложно. Поэтому решено заменить зарубежные детали российскими. Специалисты электроцеха отмечают, что новые муфты по своим конструктивным особенностям в разы надежнее старых. Еще одно важное преимущество: изготовитель предоставляет пятилетнее бесплатное гарантийное обслуживание муфт.

Цех тепловой автоматики и измерений

На ГТЭС провели плановое сервисное обслуживание программно-технического комплекса автоматизированной системы управления технологическими процессами (АСУ ТП). Подрядная компания выполнила технический проект системы обеспечения информационной безопасности объектов критической информационной инфраструктуры на станции. Цель — повышение стабильности автоматизируемых технологических процессов и снижение рисков возникновения аварийных и нештатных ситуаций. Привлеченные специалисты выполнили также первый этап предпроектного обследования сетевой инфраструктуры, чтобы подготовиться к ее модернизации с учетом подхода к надежности, отказоустойчовости, реализации корпоративных сервисов и возможной сервисной поддержки российскими компаниями.

Основные проекты инвестпрограммы

В этом году инвестиционные проекты на ГТЭС «Новокузнецкая» сосредоточились на усилении безопасности сотрудников и расширении производства. Так, на территории станции смонтированы дополнительные стационарные анкерные системы для обслуживания блок-контейнеров газодожимных компрессоров, они помогут минимизировать риски при работе на высоте. На ГТЭС будет разработан проект резервирования азотной станции с реализацией в 2026 году. Это позволит обеспечивать непрерывную поставку азота даже в условиях возможных сбоев в работе оборудования, а также проводить техническое обслуживание и ремонт без каких-либо последствий для основного производства.

ГТЭС «Новокузнецкая» — уникальная электростанция и по технологии производства, и по режимам работы. Энергосистема региона сложна в регулировании, именно поэтому здесь необходима станция, которая будет обеспечивать производство энергии в пиковые часы нагрузки. ГТЭС обеспечивает высокую степень готовности к покрытию дефицита мощности на юге Кузбасса в период ограничения перетоков мощности и летних ремонтов ЛЭП.

29.09.2025 СГК

Подготовлен и опубликован интерактивный Доклад о подготовке предприятий Сибирской генерирующей компании к отопительному периоду 2025–2026. Чтобы потребители могли легко получить все необходимые данные о работе компании, мы собрали их в одном месте в удобном виде.

В докладе рассказываем о том, что делала Сибирская генерирующая компания в городах своего присутствия летом, чтобы подготовиться к зиме. Ознакомиться с ним можно по ссылке https://repair2025.sibgenco.ru. Интерактивный доклад охватывает 15 городов в различных регионах — Алтайский край, Кемеровская и Новосибирская области, Красноярский и Приморский края, Республики Тыва и Хакасия.

По каждому населенному пункту представлена подробная информация о подготовке к осенне-зимнему периоду. В частности, собраны основные сведения о ремонтных программах на электростанциях, данные об итогах гидравлических испытаний на тепловых сетях, информация о перекладке и строительстве тепловых сетей и объектов инфраструктуры. Например, в боковом левом меню можно найти разделы: «Как организовано теплоснабжение в городе?», «Итоги гидравлических испытаний», «Ремонты и строительство тепловых сетей», «Благоустройство», «Ремонты на станциях». Также есть много других полезных сведений для жителей. Так, в специальном разделе представлены все контакты, необходимые для потребителей.

Приглашаем всех заинтересованных ознакомиться с интерактивным Докладом о подготовке к отопительному периоду 2025–2026 — https://repair2025.sibgenco.ru/.

22.09.2025 Интерфакс

Сибирская генерирующая компания (СГК) увеличила оценку модернизации Приморской ГРЭС в рамках федеральной программы КОММод до 70 млрд рублей, сообщил 22 сентября гендиректор «Кузбассэнерго» (входит в СГК) Виктор Лариошкин.

В конце 2024 года он говорил, что стоимость модернизацию Приморской ГРЭС оценивается в 60 млрд рублей. Таким образом, показатель вырос почти на 17%. Увеличение связано с удорожанием работ, материалов и оборудования, а также дефицитом кадров на рынке труда.

Кроме того, по словам г-на Лариошкина, компания ежегодно вкладывает из собственных средств около 7 млрд рублей в крупномасштабные ремонты за рамками КОММод. С учётом того, что модернизация станции ведётся с 2023 года, а завершить её планируется в 2027 году, всего за рамками ДПМ будет вложено ещё около 35 млрд рублей.

«Например, меняем турбину (по программе КОММод – ред.), а к ней (вне КОММод – ред.) меняем баковое хозяйство и другое вспомогательное оборудование. Наша цель – сделать станцию работоспособной», – отметил г-н Лариошкин.

По его словам, первые результаты модернизации уже имеются. «В январе – феврале 2025 года Приморская ГРЭС после завершения модернизации четырёх энергоблоков (№1, №8, №9 и №5) суммарной мощностью около 750 МВт впервые взяла нагрузку более 1,2 тыс. МВт, хотя в последние годы нагрузку больше 600 МВт не могла взять», – подчеркнул он.

Гендиректор напомнил, что «на момент приобретения компанией СГК Приморская ГРЭС была в очень тяжёлом состоянии». «Не то что оборудование, а здания и сооружения уже рассыпались. В программу КОММод попали все девять энергоблоков станции (четыре – по 100 МВт, пять – по 200 МВт), ж/д хозяйство, здания и сооружения», – напомнил Виктор Лариошкин.

В настоящее время завершается модернизация энергоблоков №3 и №6, их планируется ввести в эксплуатацию до конца текущего года. На блоке №7 больше всего мероприятий «и по охвату оборудования, и в части физических объёмов», его планируется модернизировать в 2026 году и ввести к началу следующего отопительного сезона. На 2027 год намечены работы на оставшихся энергоблоках №2 и №4.

Кроме того, СГК сохраняет планы строительства на Приморской ГРЭС новых энергоблоков. В настоящее время по заданию компании проектные организации просчитывают несколько вариантов строительства, в том числе с оснащением новых блоков китайским оборудованием.

Изначально СГК оценивала стоимость проекта реконструкции Приморской ГРЭС в 28 млрд рублей. Предполагалось, что суммарно будут модернизированы 745 МВт – около половины установленной мощности станции. Правительственная комиссия по вопросам развития электроэнергетики в 2022 году одобрила состав работ по модернизации Приморской ГРЭС для энергоснабжения Восточного полигона РЖД. По данным СГК, к настоящему времени в модернизацию станции уже вложено более 37 млрд рублей.

«Кузбассэнерго», подконтрольное СГК, объединяет две угольные электростанции, одну пиковую газотурбинную станцию и одно теплосетевое предприятие в Кемеровской области, крупнейшую угольную электростанцию в РФ – Рефтинскую ГРЭС (Свердловская область), а также Приморскую ГРЭС. Кроме того, компания управляет ещё тремя угольными теплостанциями в Кемерово.

Приморская ГРЭС, согласно информации на сайте СГК, – одна из крупнейших тепловых электростанций на Дальнем Востоке. Расположена в Приморском крае, осуществляет комбинированную выработку электроэнергии и тепла. Всего у станции девять энергоблоков, её установленная тепловая мощность – 237 Гкал•ч, электрическая – 1 467 МВт. Она обеспечивает около 50% потребностей Приморского края в электроэнергии.

22.09.2025 Интерфакс

Сибирская генерирующая компания (СГК) приступит к модернизации энергоблока №1 мощностью 300 МВт на Рефтинской ГРЭС в рамках федеральной программы КОММод в первом квартале 2026 года при условии, что «Силовые машины» в срок поставят турбину, сообщил 22 сентября на пресс-конференции гендиректор «Кузбассэнерго» (входит в СГК) Виктор Лариошкин.

«По Рефтинской ГРЭС у нас уже два года срыв сроков по поставке турбины», – подчеркнул он. Глава «Кузбассэнерго» также добавил, что начало модернизации блока №4 Рефтинской ГРЭС намечено на первый квартал 2027 года.

В мае правительство РФ перенесло сроки ввода 14 проектов модернизации ТЭС. В частности, для Рефтинской ГРЭС сроки сдвинуты с января 2027 года на июль 2028 года. По словам Виктора Лариошкина, стоимость модернизации двух энергоблоков составит около 10 млрд рублей. В конце года он оценивал модернизацию блока №1 в 4,5 млрд рублей, блока №4 – примерно в 5 млрд рублей.

В конце 2025 года СГК рассчитывает подавать на КОММод проекты реконструкции других энергоблоков Рефтинской ГРЭС.

Рефтинская ГРЭС введена в эксплуатацию в 1970 году, это крупная тепловая угольная электростанция с установленной мощностью 3,8 ГВт. Она вырабатывает 40% электроэнергии Свердловской области, а также обеспечивает потребителей в Тюменской и Челябинской областях, Пермском крае. В составе ГРЭС находятся четыре блока по 500 МВт и шесть блоков по 300 МВт. Станция была куплена СГК в 2020 году.

«Кузбассэнерго», подконтрольное СГК, объединяет две угольные электростанции, одну пиковую газотурбинную станцию и одно теплосетевое предприятие в Кемеровской области, крупнейшую угольную электростанцию в РФ – Рефтинскую ГРЭС (Свердловская область), а также Приморскую ГРЭС. Кроме того, компания управляет ещё тремя угольными теплостанциями в Кемерово.

17.09.2025 СГК

На Бийской ТЭЦ подвели промежуточные итоги работ по реконструкции турбины №6 (ТГ-6). Рассказываем о том, на какой стадии сейчас находится реализация этого проекта в рамках ДПМ-2.

В сентябре специалисты СГК совместно с сотрудниками подрядных организаций перешли к завершению сборки цилиндра высокого давления турбины уже непосредственно на месте установки ТГ-6 в турбинном отделении станции. Подходит к завершению сборка генератора: производится стыковка отдельных элементов, устанавливается тиристорная система, которая управляет нагрузкой, основанной на регулировании мощности при помощи электронных ключей — тиристоров.

Эта система обеспечивает питание обмоток возбуждения генератора. Одновременно с этими работами энергетики приступили к проведению пусконаладочных мероприятий на отдельных видах оборудования, обеспечивающего непрерывную работу турбинного оборудования: насосов и систем водородного охлаждения генератора.

Также заканчиваются работы по сборке и испытанию нового силового трансформатора, который был доставлен на Бийску ТЭЦ в августе. После этих процедур трансформатор будет перемещен на свое постоянное место и введен в эксплуатацию. Как сообщило руководство станции, реконструкция в целом продвигается в соответствии с графиком. В ней принимают участие 70 специалистов узкого профиля, занимающихся монтажом электронных систем и энергетического оборудования.

По основным видам работ в рамках ДПМ-2 выполнение составляет 70%. Отметим, что проводимая реконструкция турбины №6 Бийской ТЭЦ установленной мощностью 114,9 МВт повысит надежность всего генерирующего оборудования станции и увеличит парковый ресурс ТГ-6 как минимум на 30 лет.

15.09.2025 СГК

Отопительный сезон 2025 – 2026, согласно распоряжению муниципалитета, стартует в столице Республики Тыва 15 сентября. В соответствии с этим документом Кызылская ТЭЦ начинает подачу тепла, в первую очередь, в социальные объекты: школы, детские сады и медицинские учреждения. Затем поэтапно к теплу будут подключаться многоквартирные дома и другие потребители, имеющие паспорта готовности.

К началу сентября на Кызылской ТЭЦ выполнена основная часть работ по подготовке оборудования к новому отопительному сезону. В ближайшие две недели энергетики проведут ремонт ещё одного котлоагрегата, и, таким образом, всё основное оборудование будет готово к несению сезонных нагрузок. Финал самых масштабных ремонтных работ на ТЭЦ пришелся на август.

В период полного останова ТЭЦ специалисты выполнили значимые работы на внутристанционных паропроводах. Проведенные гидравлические испытания подтвердили, что система полностью готова к высоким нагрузкам по температуре и давлению. Кроме того, пауза в работе позволила выполнить более 140 различных видов работ.

Всего за лето энергетики СГК отремонтировали пять из шести котлоагрегатов ТЭЦ, два турбоагрегата, два генератора, провели капитальный ремонт зданий цеха водоподготовки и установки горячего водоснабжения. На тепловых сетях за лето выявлено и оперативно устранено более 20 дефектов и построено более полутора километров трубопроводов для подключения новых потребителей.

Общий объём вложений в обновление оборудование Кызылской ТЭЦ и тепловых сетей в столице региона и посёлке Каа-Хем, находящихся на обслуживании СГК, в 2025 году превысил 320 млн рублей.

10.09.2025 СГК

Реконструкция генерирующего оборудования станции началась в 2022 году. Уже модернизировано четыре энергоблока. К концу текущего года планируется завершить реновацию ещё двух — №3 и №6 суммарной мощностью 320 МВт. Ожидаемый прирост мощности в результате проведённой реконструкции оборудования составит на энергоблоке №3 с 75 до 96 МВт, на блоке №6 — со 140 до 210 МВт.

Текущие процессы ежемесячно обсуждаются на заседании координационного штаба по управлению проектом модернизации станции. Очередная встреча состоялась в конце августа под руководством директора по реализации крупных инвестиционных проектов СГК Сергея Пушкина.

В настоящее время продолжается интенсивная фаза обновления оборудования. На энергоблоке №3 меняются все поверхности нагрева — на двух котлах значительная часть стыков уже заварена. Монтируются новые дымососы, газозаборные шахты и пылесистемы. Полностью обновляется система регенерации, питательные и конденсатные насосы, часть низкого давления турбоагрегата. В процессе монтажа находится и новый турбогенератор с системой возбуждения.

На энергоблоке №6 частично обновляют экраны и пароперегревательные поверхности, полностью заменяют циркуляционный насос и систему регенерации. Реконструкция коснулась цилиндра низкого давления турбины. Проводится капитальный ремонт части цилиндра высокого и среднего давления турбины, системы возбуждения. Замене подлежит 80% воздухоподогревателей, что позволит котлоагрегатам стабильно нести номинальную паропроизводительность. Внедряется новая автоматизированная система управления энергоблоком (АСУТП), аналогичная той, что уже установлена трёх ранее модернизированных блоках 200 МВт. На этом энергоблоке будет функционировать новая система очистки дымовых газов — на месте мокрых золоуловителей с нуля возводится электрофильтр с новыми дымососами и газоходами.

Работы по обновлению станции находятся под пристальным вниманием и на уровне министерства энергетики и газоснабжения региона. В рамках подготовки к предстоящему осенне-зимнему периоду Приморскую ГРЭС с рабочим визитом посетили глава филиала АО «СО ЕЭС» ОДУ Востока Александр Бойко, генеральный директор АО «Кузбассэнерго» Виктор Лариошкин и министр энергетики и газоснабжения Приморского края Елена Шиш. По словам министра, совместный визит с руководством системного оператора и АО «Кузбассэнерго» был организован с целью оценки текущего состояния дел на месте, поскольку Приморская ГРЭС — ключевой объект генерации в энергосистеме Приморского края, и важно, чтобы к моменту пиковых нагрузок станция была готова.

Елена Шиш, Министр энергетики и газоснабжения Приморского края: «Все мы помним рекорд мощности, зафиксированный в начале 2025 года — 1240 МВт. Это показатель, который Приморская ГРЭС достигла благодаря модернизации четырёх энергоблоков. Это демонстрирует важность проведения ремонтных работ и реконструкции оборудования для обеспечения стабильного энергоснабжения нашего края. Темпы модернизации Приморской ГРЭС наращиваются, и это видно».

К началу Восточного экономического форума, стартовавшего 3 сентября во Владивостоке, Приморская ГРЭС выполнила свой «плановый минимум» — в настоящее время в работе четыре из девяти блоков станции. К концу 2025 года энергетики планируют вернуть в строй все девять энергоблоков. Проект по реновации станции продолжается. Параллельно с ним реализуется ремонтная программа, направленная на подготовку основного и вспомогательного оборудования к отопительному сезону. Значительный объём работ был выполнен во время останова первой дымовой трубы и блоков 100 МВт, в технологической связке с которой они работают. Турбоагрегаты №2 и №4 прошли капитальный ремонт. На котлах блока №2 был проведён комплекс сверхтиповых работ: заменены воздухоподогреватели и все внутренние газоходы — от дымососов до самой дымовой трубы. Теперь энергоблок сможет стабильно нести установленные 110 МВт вместо прежних 80. Весь комплекс мероприятий выполнен в очень сжатые сроки, и такой объём сверхтиповых работ на Приморской ГРЭС проводился более 30 лет назад.

Обновлённое оборудование блоков 100 МВт

Энергетики Приморской ГРЭС продолжают готовиться к предстоящей зиме, чтобы в период максимальных нагрузок электростанция могла надёжно и бесперебойно обеспечивать регион электроэнергией, а Лучегорск — теплом и горячей водой.

08.09.2025 ТАСС

Новые подлежащие строительству генерирующие объекты могут быть расположены в том числе и на территории Забайкальского края

Министерство энергетики РФ готовит проект решения о проведении конкурсного отбора объектов строительства новой генерации мощностью до 1,05 ГВт в юго-восточной части объединенной энергосистемы (ОЭС) Сибири со сроком ввода к 2030 году. Объекты могут быть также расположены на территории Забайкальского края, сообщили ТАСС в Минэнерго РФ.

«В целях дальнейшего развития энергосистемы Сибири Минэнерго России готовит проект решения правительства Российской Федерации о проведении еще одного конкурсного отбора проектов строительства новой генерации на территории Юго-Восточной части ОЭС Сибири суммарным объемом до 1 050 МВт до 2030 года. При этом новые подлежащие строительству генерирующие объекты могут быть расположены в том числе и на территории Забайкальского края», — говорится в сообщении министерства.

В Минэнерго напомнили, что в 2024 году в целях покрытия растущего спроса на электроэнергию в ОЭС Сибири были проведены два конкурсных отбора на сооружение новых генерирующих объектов. По их итогам были отобраны проекты суммарной мощностью 1,3 ГВт.

«Из них 460 МВт — это проект расширения расположенной на территории Забайкальского края Харанорской ГРЭС ПАО «Интер РАО» путем строительства двух новых энергоблоков по 230 МВт каждый с вводом в эксплуатацию до 1 июля 2029 года», — отметили в министерстве.

27.08.2025 СГК

На Томь-Усинской ГРЭС стартовала модернизация энергоблока №8 — проект замыкает модернизацию электростанции по государственной программе «Договор о предоставлении мощности» (ДПМ-2), которую Сибирская генерирующая компания реализует с июля 2021 года. Собрали в хронологическом порядке всё, что было сделано на ГРЭС в рамках ДПМ-2.

Итак, программа ДПМ-2 на Томь-Усинской ГРЭС стартовала в июле 2021 года. Она предусматривала до 2026 года:

-реконструкцию четырех энергоблоков электрической мощностью по 200 МВт,

-строительство частично оборотной системы технического водоснабжения,

-реконструкцию золоотвала с увеличением емкости.

Но обо все по порядку.

Энергоблок №7

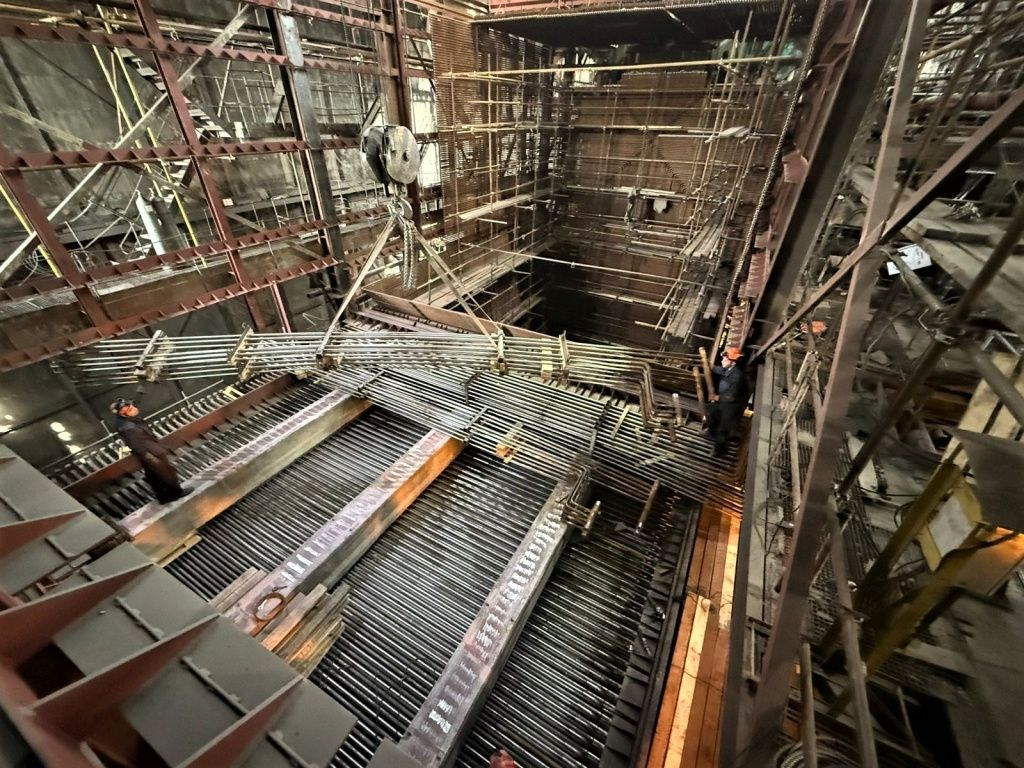

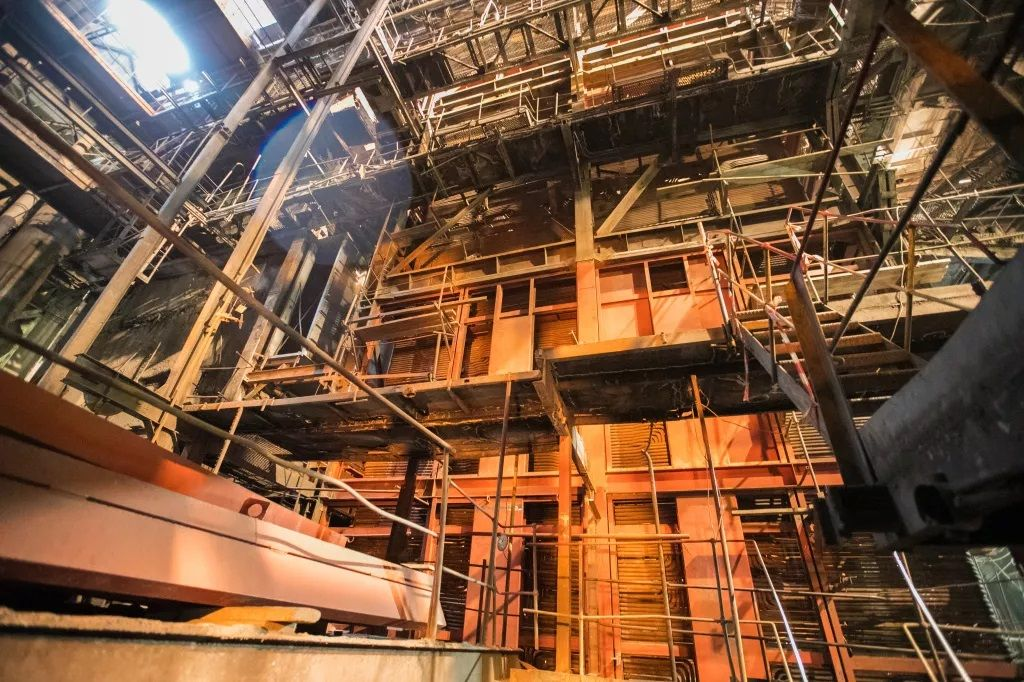

Первым, в июле 2021 года, в модернизацию был выведен энергоблок №7. Предусмотренный объем реконструкции — внушительный. Во-первых, масштабная замена элементов двухкорпусного котлоагрегата — 12 А и 12Б паропроизводительностью по 320 тонн пара в час каждый. Во-вторых, комплексная замена генератора электрической мощностью 200 МВт. Плюс — замена токопроводов, контрольно-измерительных и электроприборов. Кроме того, перевод котлоагрегата на сухое шлакоудаление для сокращения потребления воды и электроэнергии. На демонтаж элементов двух корпусов котлоагрегата №12 понадобилось 5 месяцев.

К сборке на станцию привезли более 600 тонн новых поверхностей нагрева, а также необходимый объем комплектующих — трубопроводов, металлоконструкций, пылегазовоздухопроводов, трубопроводной арматуры. Для обмуровки котла кирпичом на ГРЭС пришли 5 вагонов строительного материала. А после демонтажа старого генератора провели усиление фундамента. Новый генератор №7 был доставлен на Томь-Усинскую ГРЭС из Новосибирска, с завода-производителя «ЭЛСИБ».

На котлоагрегате №12 были установлены 360 новых датчиков контроля эксплуатационных параметров и почти две сотни исполнительных механизмов. На пусконаладочных работах котла были задействованы 25 специалистов.

Первый розжиг котлоагрегата провели в декабре 2022 года. В январе 2023 года модернизированный энергоблок прошел комплексные испытания и был введён в эксплуатацию. Модернизация энергоблока №7 дала Томь-Усинской ГРЭС не только обновленное, современное, более эффективное оборудование, но и бесценный опыт, возможность учесть пробуксовки на разных этапах, избежать их повторения в дальнейшем.

Энергоблок №6

1 июля 2023 года в модернизацию был выведен энергоблок №6. Объем реконструкции на корпусах А и Б котлоагрегата №11, турбогенераторе №6 — аналогичный седьмому блоку. И вновь — демонтаж 36-метровой конструкции котла, разборка фундамента под генератором. Опыт демонтажа на энергоблоке №7 позволил оптимизировать производственные процессы, ускорить темп на треть.

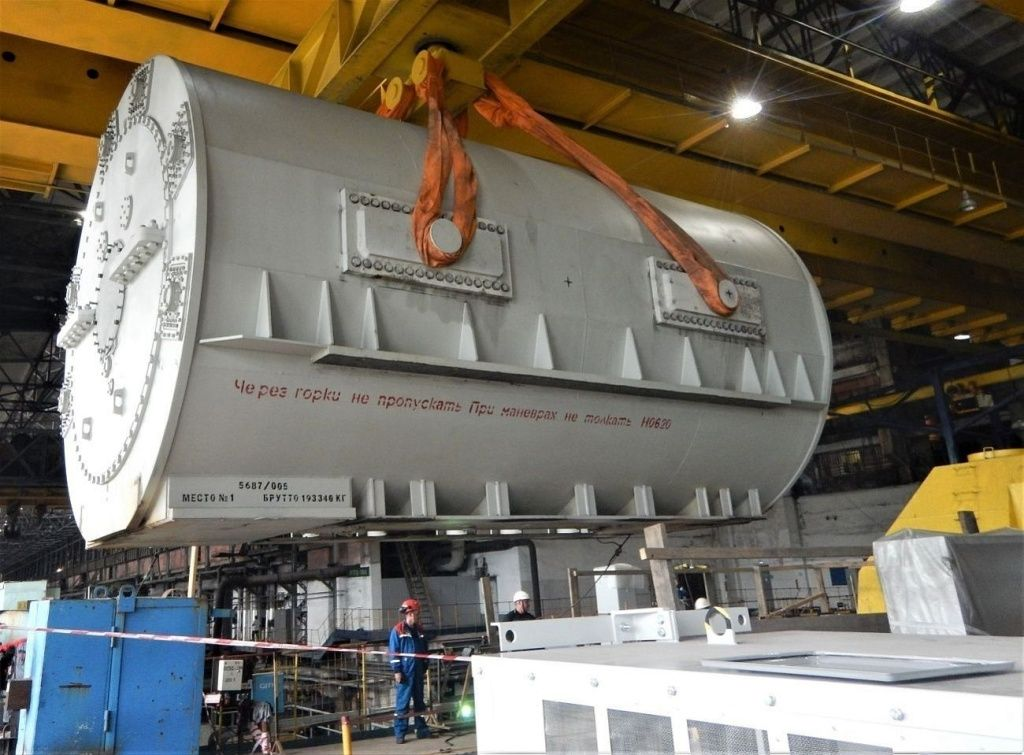

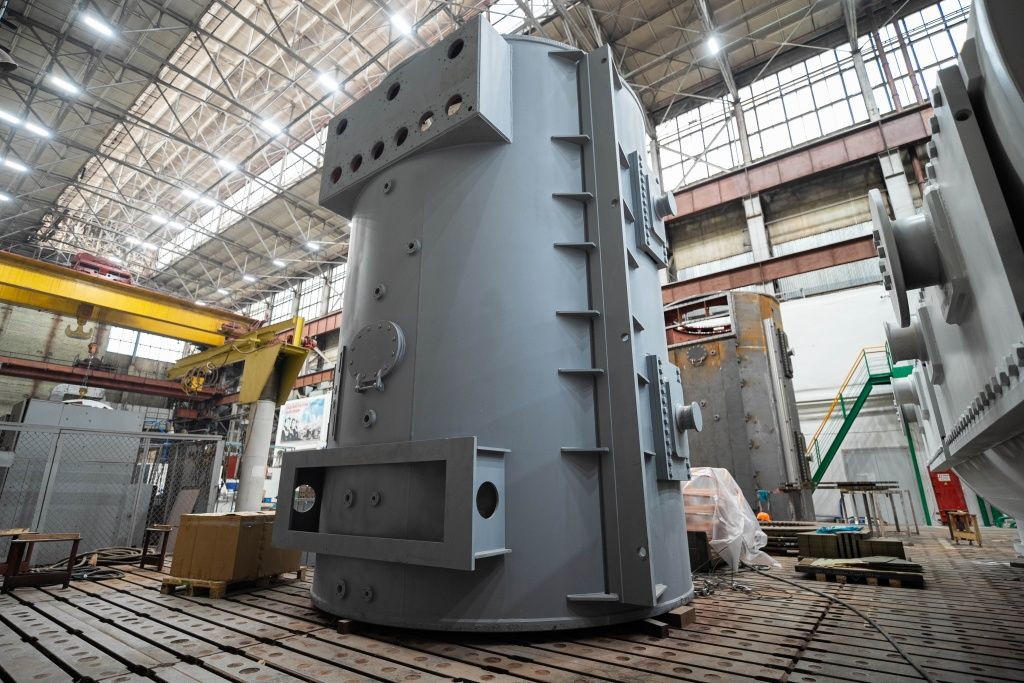

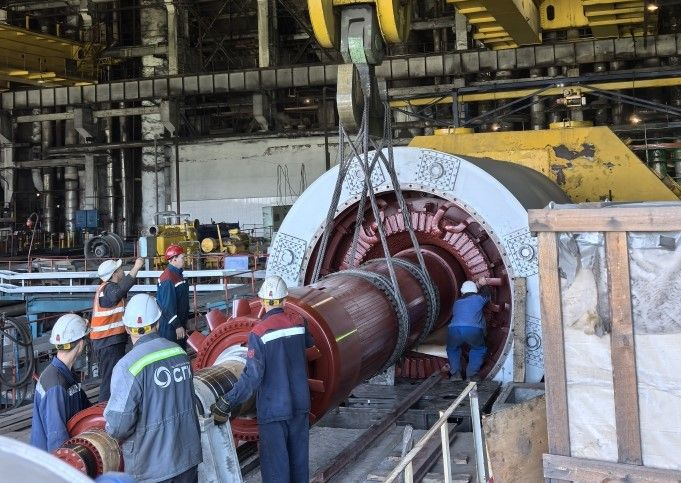

В феврале 2024 года на ГРЭС прибыл 200-тонный статор нового генератора — с завода «ЭЛСИБ». Вес статора 193 тонны, длина — около 10 метров. Для его доставки из Новосибирска использовался специальный 16-осный транспортёр грузоподъемностью 220 тонн.

В проектное положение статор установили в июле 2024 года — готовили новый, усиленный и расширенный фундамент. Чтобы установить статор в проектное положение, были задействованы два мостовых крана грузоподъемностью по 125 тонн каждый. Траверса грузоподъемностью 200 тонн была разработана и закуплена по спецзаказу Томь-Усинской ГРЭС. Пусконаладочные работы на обновленном энергоблоке №6 пришлись на конец 2024 года. С 1 февраля 2025 года он был введен в эксплуатацию.

Энергоблок №9

Но прежде, в июне 2024 года, в модернизацию был выведен энергоблок №9 в составе двух корпусов котлоагрегата №14 и турбогенератора №9. На нем, можно сказать, работы шли уже как по накатанной. К июню 2025 года на обоих корпусах котлоагрегата №14, А и Б, на 70% смонтирована часть поверхностей нагрева — экраны топки и пароперегреватели.

Подготовлен новый, тоже усиленный, фундамент, установлен статор генератора. В июле прошла заводка ротора в статор — операция технически сложная и ответственная.

На энергоблоке №9 ежедневно работает порядка 350 человек — монтаж ведется круглосуточно. Пуск намечен на конец 2025 — начало 2026 года.

Энергоблок №8

Между тем в мае 2025 года в реконструкцию вывели энергоблок №8 — он замыкает запланированную на Томь-Усинской ГРЭС программу ДПМ-2. Объем работ на нем несколько изменен. С учётом новых требований по сейсмоустойчивости будет полностью заменен блок А котлоагрегата №13 — фактически будет построен новый корпус. Плюс — комплексная замена генератора №8.

Сейчас на котлоагрегате и на генераторе идут демонтажные работы. Завершить их планируют к концу года. Монтаж нового оборудования котла и генератора будет продолжаться весь 2026 год.

Градирни

Программа ДПМ-2 на Томь-Усинской ГРЭС включала в себя и еще один масштабный, очень важный и для станции, и для кузбасского региона проект — строительство оборотной системы технического водоснабжения. А именно: возведение трех охлаждающих градирен, циркуляционной насосной станции, водозаборного ковша, системы каналов и водоводов, а также отдельной подстанции 110/6 кВ для энергоснабжения объекта.

Внедрение частично оборотной системы водоснабжения на Томь-Усинской ГРЭС позволит значительно сократить забор воды из главной водной артерии Кузбасса, внося значительный вклад в рациональное использование природных ресурсов региона. Старт проекта пришелся на июль 2021 года. Несколько месяцев заняли работы по подготовке площадки под градирни: усилению грунта, горизонтальной планировке.

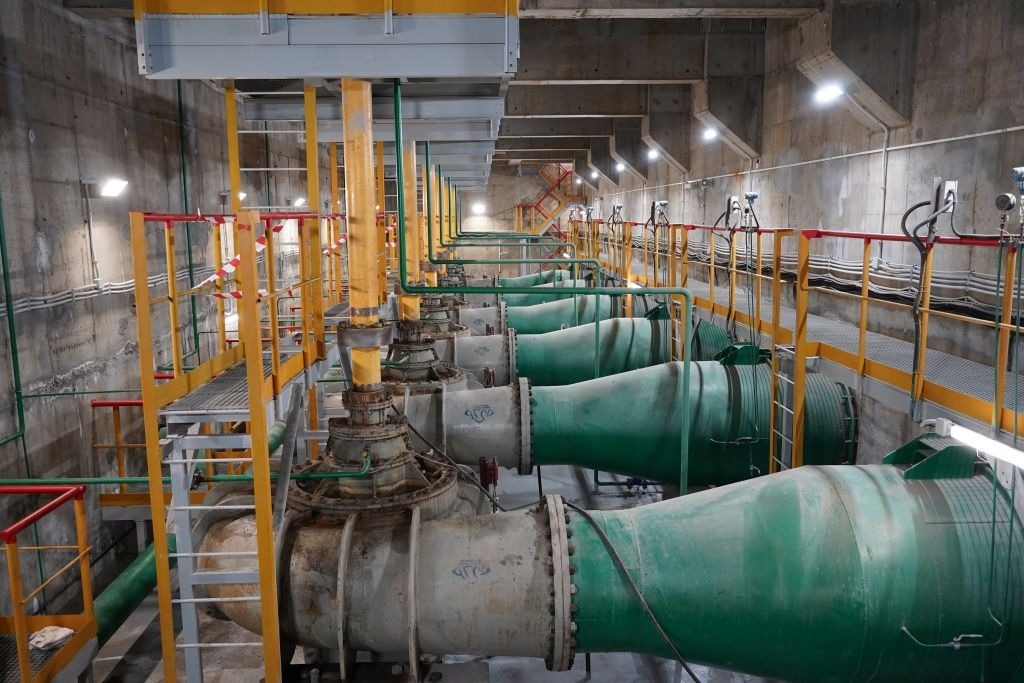

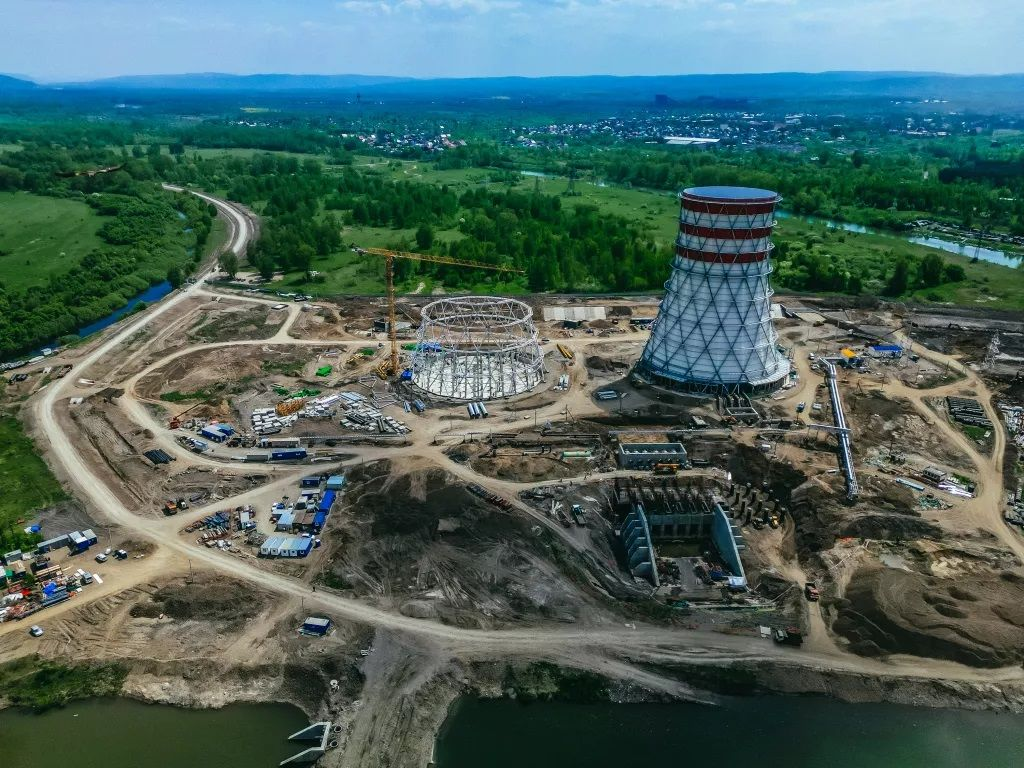

Градирни возводились поэтапно, параллельно им строилась наносная станция, прокладывались каналы, электрические кабели. Градирня №1 была построена летом 2023 года, а рядом с ней уже возводился каркас градирни №2 и шла подготовка площадки для третьей башни.

Большой объем земляных работ был выполнен для строительства водозаборной чаши, монтажа насосного оборудования, подводящего канала.

К началу 2025 года большая часть проекта была выполнена: возведены первая и вторая градирни, а также насосная циркуляционная станция. Это позволило протестировать новые объекты. В январе 2025 года градирни №1 и №2, а также насосная станция успешно прошли 72-часовые испытания, подтвердив корректность работы наносного оборудования, технологической схемы забора воды из чаши, очистки, подачи ее на градирни.

Но пусконаладочные работы еще продолжались — подрядчики выполняли наладку контрольно-измерительных приборов, системы управления оборудованием для градирни №3, возведение которой было на финальном этапе. В июле 2025 года градирни №1 и 2 были запущены в постоянную работу, а градирня №3 успешно прошла комплексные испытания.

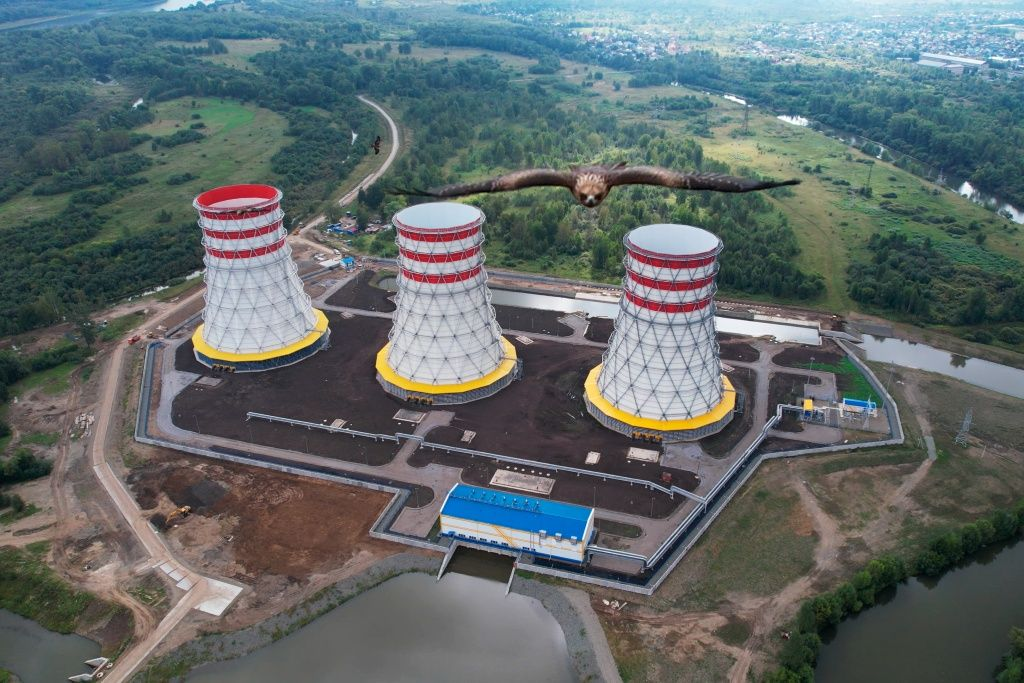

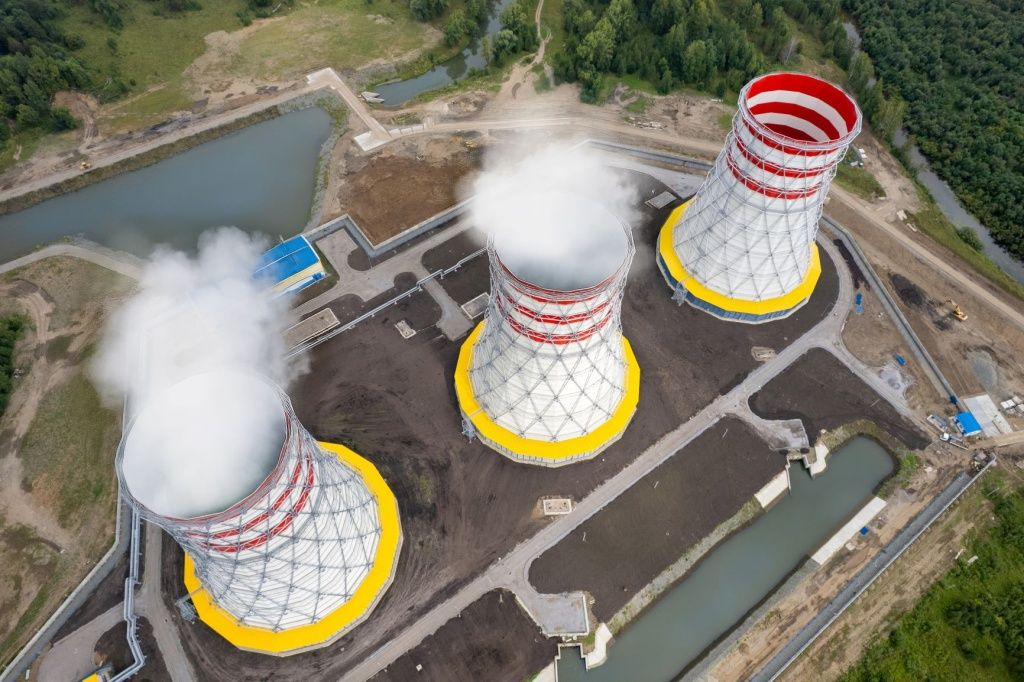

С 1 июля на Томь-Усинской ГРЭС стала официально действовать частично оборотная система водоснабжения. С вводом в постоянную эксплуатацию градирен на станции изменился учет объема воды, используемой для производственных нужд. Современные счетчики-расходомеры градирен обеспечивают точный мониторинг объема циркулирующей воды, что позволяет контролировать и оптимизировать объем речной воды, необходимой для функционирования ГРЭС.

Запуск градирни №3 планируется после завершения комплекса работ по благоустройству территории, электрообвязке и установке по периметру площадки ограждения. Доступ к башням будет под круглосуточной охраной. Завершение всех строительных мероприятий ожидается к концу текущего года, что обеспечит полноценную интеграцию градирни в производственную цепочку ГРЭС и полное завершение 4-летнего проекта.

Золоотвал

В рамках программы ДПМ-2 на Томь-Усинской ГРЭС был реализован и еще один очень важный проект — реконструкция золоотвала с увеличением емкости. Работы на золоотвале стартовали также летом 2021 года. За 4 года здесь был выполнен колоссальный объем земляных работ: на протяжении 4,5 километров нарастили тело дамбы — на 4,4 метра вверх, на протяжении 3,2 километров выкопали дренажную канаву глубиной 1,5 метра — она предназначена для сбора и возврата обратно на золоотвал фильтрационных вод.

В результате емкость золоотвала увеличилась на 4 млн кубометров. А это значит, что на полигоне можно безопасно складировать золошлаки, образующиеся после сжигания угля на Томь-Усинской ГРЭС в течение следующих 10 лет. Всего в реализацию программы ДПМ-2 на Томь-Усинской ГРЭС компания СГК направила 24,9 млрд рублей. А с учётом ДПМ-1 (2012-2014 гг.), когда были введены в эксплуатацию два новых энергоблока №4 и №5 по 200 МВт каждый, компания инвестировала в экономику региона 32,4 млрд рублей. Благодаря ДПМ-1 и ДПМ-2 обновление генерирующего оборудования Томь-Усинская ГРЭС составляет 67%.

Что дала программа ДПМ-2 Томь-Усинской ГРЭС и региону Во-первых, модернизацию устаревшего и выработавшего свой ресурс энергетического оборудования, что позволяет значительно повысить его эффективность, надёжность и снизить себестоимость производства электроэнергии. Во-вторых, обеспечение стабильного и надежного электроснабжения для населения и промышленности, что является ключевым фактором для экономического роста различных отраслей Кузбасса. В-третьих, внедрение современных технологий и инновационных решений, причем отечественных. Эти технологии «заточены» на экологию, что способствует повышению КПД, снижению выбросов загрязняющих веществ в атмосферу. Наконец, реализация проектов по модернизации Томь-Усинской ГРЭС позволила создать тысячи новых рабочих мест и в целом работает на экономическое развитие региона и энергетики Сибири.

21.08.2025 СГК

Сибирская генерирующая компания продолжает масштабную модернизацию Новосибирской ТЭЦ-3. По федеральной программе на станции наряду с двумя турбинами заменят и генераторы. Проект в перспективе увеличит электрическую мощность станции на 8%. Сейчас на новосибирском заводе «ЭЛСИБ» изготавливают уже второй турбогенератор. Делимся фоторепортажем с производственной площадки.

В рамках федеральной программы модернизации мощностей ДПМ-2 ЭЛСИБ поставит на Новосибирскую ТЭЦ-3 два турбогенератора мощностью 130 МВт. Новое оборудование заменит старые генераторы, проработавшее на ТЭЦ более 50 лет, также изготовленные на ЭЛСИБе. Первую машину сейчас устанавливают специалисты «Сибирьэнергомонтаж» на энергоблок №13, второй турбогенератор будет поставлен на энергоблок №11.

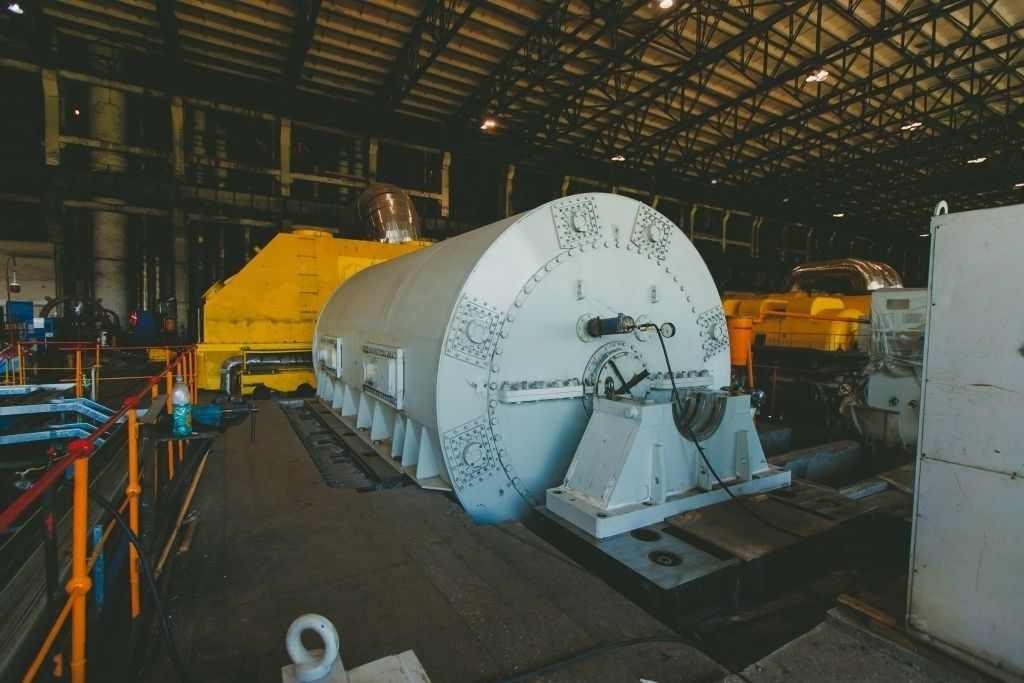

Корпус статора — неподвижной и самой массивной части генератора — уже готов

Оба генератора ТВФ-130 — с водородным охлаждением. Эта технология хорошо себя зарекомендовала. Среди технических особенностей оборудования — применение новых материалов обмотки статора, новая конструкция ротора, включая вентиляционные каналы.

Изготовят турбогенератор до конца 2025 года. Затем в присутствии представителей Новосибирской ТЭЦ-3 пройдут стендовые испытания нового генератора.

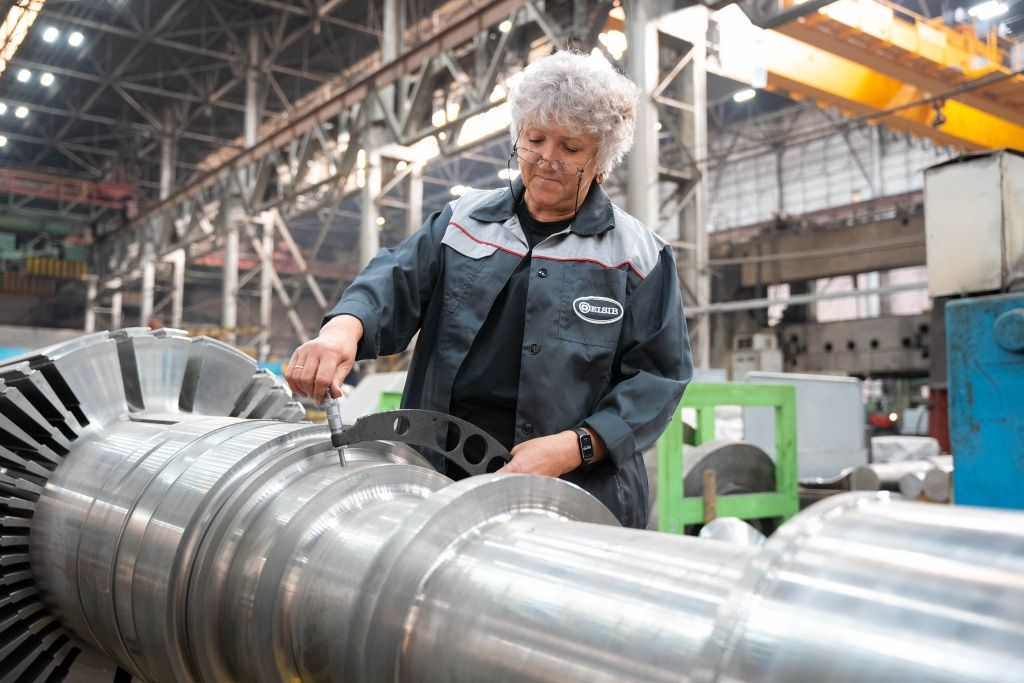

С помощью микрометра специалист измеряет шейку вала ротора — вращающейся части генератора

После этого оборудование доставят на станцию. Генератор отправится на Новосибирскую ТЭЦ-3 по частям. Статор доставят железнодорожным транспортом, ротор и остальные узлы — автотранспортом. Отгрузка запланирована на 2026 год. Модернизацию турбоагрегата №13 планируют завершить к 2026 году, затем выполнят обновление турбоагрегата №11 с аналогичными параметрами. Само предприятие продолжит в этот период нести плановую тепловую и электрическую нагрузки за счет действующего оборудования.

В результате модернизации к июлю 2027 года установленная электрическая мощность станции увеличится на 40 МВт — прирост составит 8%. Вложения СГК в обновление Новосибирской ТЭЦ-3 запланированы на сумму свыше 12 млрд рублей.

В 2021 году ТЭЦ прошла отбор по федеральной программе ДПМ-2 (договор поставки мощности), которая позволяет проводить масштабную замену оборудования.

После завершения модернизации двух турбоагрегатов по инвестпрограмме на Новосибирской ТЭЦ-3 также планируют заменить турбогенератор №12. Замена необходима, чтобы исключить риски повреждения оборудования и недостаточного отпуска электрической и тепловой энергии. Новый генератор изготовят на ЭЛСИБе.
