29.03.2013 Газета энергетиков Татарстана «Наша энергия», №3 (160)
По программе обновления генерирующих мощностей ОАО «Генерирующая компания», принято решение о строительстве 2 блоков парогазовых установок электрической мощностью 220 МВт и тепловой 140 Гкал/ч на территории Казанской ТЭЦ-2.
Принятый к реализации инвестиционный проект «Казанская ТЭЦ-2. Строительство ПГУ-220 МВт» –крупнейший в Республике Татарстан за последние годы. Объем вложений в строительство по нему составит свыше 10 миллиардов рублей. Его реализация позволит не только повысить мощности энергоузла столицы республики, являющихся сегодня дефицитными, но и обеспечить потребителей более дешевой электроэнергией.
Блок парогазовых установок предлагается в составе газовой Проект «Казанская ТЭЦ-2. Строительство ПГУ-220 МВт» – крупнейший в Республике Татарстан за последние годы турбины фирмы «General Electric» мощностью 77 МВт, горизонтального двухконтурного котла-утилизатора ОАО «ЭМАльянс», паровой теплофикационной турбины ОАО «Калужский турбинный завод», дожимной газокомпрессорной установки производства компании «Atlas Copco».
Основное оборудование, изготавливаемое в рамках реализации проекта, согласно условиям контракта, должно проходить стендовые испытания на заводах-изготовителях.

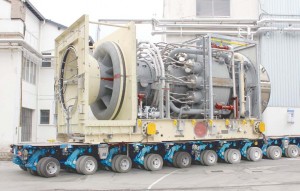

На сегодняшний день успешно проведены испытания двух генераторов паровых турбин, одного генератора газовой турбины, одной паровой турбины. В испытании основного оборудования приняли непосредственное участие генеральный директор ОАО «Генерирующая компания» Р.М.Хазиев и его заместитель-технический директор И.Х. Гайфуллин. В г. Бельфор (Франция) было проведено испытание газовой турбины на максимальных оборотах без нагрузки и испытания модуля смазочного масла и газа. Основной целью заводских испытаний являлись проверка уровня вибрации и эксплуатационных характеристик компрессора. В ходе испытаний был проведен горячий пуск с выходом на максимальные обороты со скоростью 5230 об/мин. Испытания прошли успешно.
Поступление оборудования на предприятие запланировано в текущем году. Завершение строительства первого блока проекта предполагается в сентябре 2014 года, второго – в апреле 2015.
