06.02.2018 Гомельэнерго

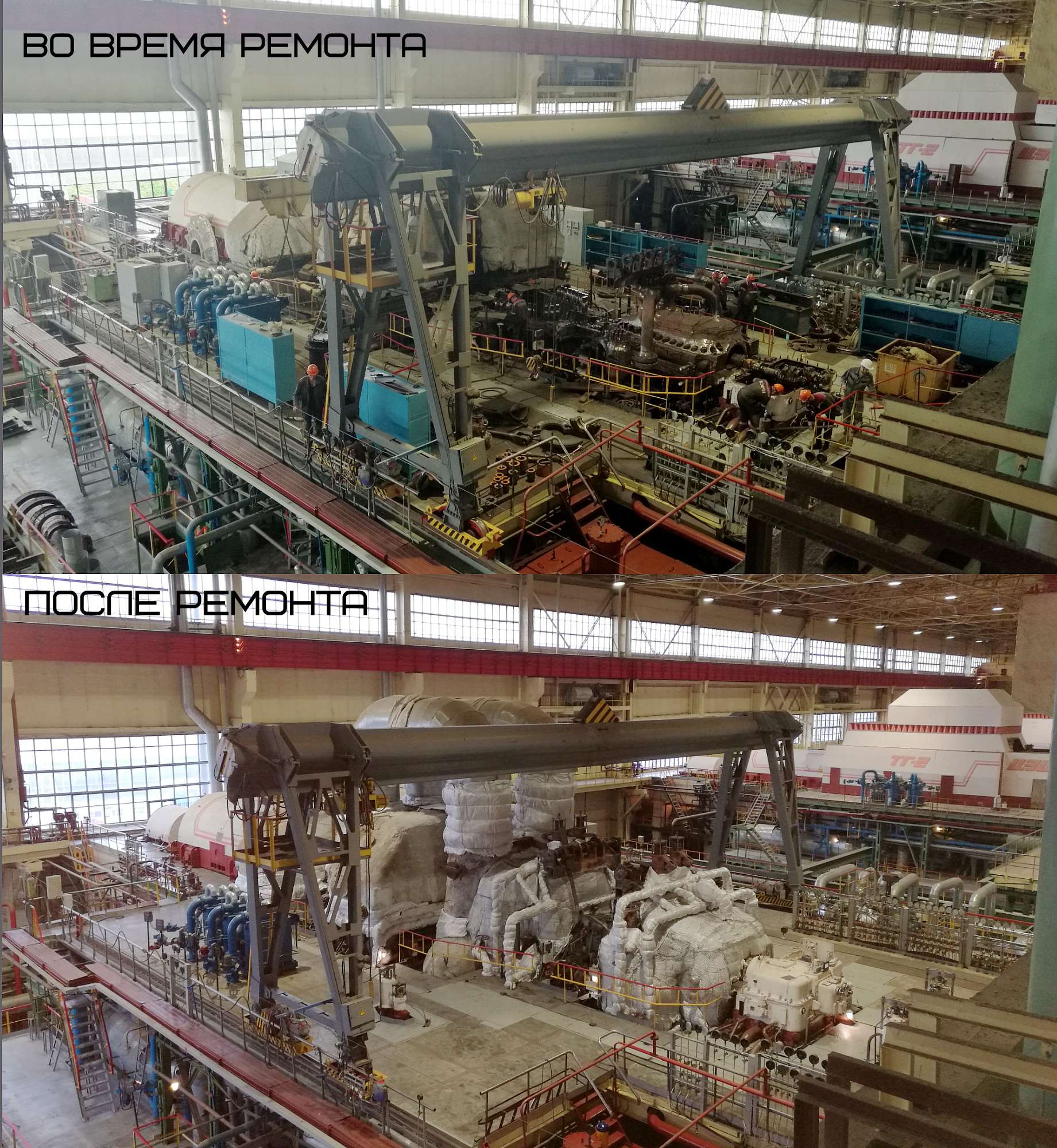

Первоначально согласно графику ремонта основного теплотехнического оборудования филиала «Гомельской ТЭЦ-2» все ремонтные работы планировалось завершить до 28 сентября 2017 г.
Однако в ходе проведения капремонта были выявлены дефекты бандажного кольца ротора генератора, требующие его замены. Ввиду длительного срока изготовления бандажного кольца на заводе-изготовителе ГП «Электротяжмаш» (Украина, г. Харьков) срок окончания капитального ремонта был продлен до 30 января 2018 г.
В установленные договором сроки бандаж лобовых частей ротора генератора был поставлен на Гомельскую ТЭЦ-2 и после проведения необходимых операций по входному контролю установлен на ротор турбогенератора с участием шеф-инженеров завода «Электротяжмаш».
В период проведения капитального ремонта на энергоблоке ст. № 1 реализовано несколько проектов:
- модернизация ячеек КРУ 6 кВ собственных нужд (12 шт.) с заменой масляных выключателей на вакуумные и электромеханических реле устройств РЗА на микропроцессорные терминалы;
- модернизация маслосистемы с заменой маслоочистительных машин и установкой приборов контроля чистоты масла по механическим примесям и влаге;
- дооснащение схем контроля герметичности газовой арматуры котлов энергоблока приборами контроля линий газа к запальникам;
- дооснащение паропроводов энергоблока системой контроля температуры металла.
28 января 2018 года энергоблок ст. № 1 был успешно включен в электрическую сеть Белорусской энергосистемы, и после успешного завершения приёмо-сдаточных испытаний по настоящее время находится в работе.
Проведение данных ремонтных работ повысит надежность работы энергооборудования.
