15.06.2023 СГК

На Беловской ГРЭС подходит к завершению капитальный ремонт энергоблока №1 — кроме запланированных работ выполнены и дополнительные, выявленные при дефектации оборудования.

В составе основного генерирующего оборудования энергоблока №1 Беловской ГРЭС — турбогенератор мощностью 200 МВт и двухкорпусной котлоагрегат паропроизводительностью 640 тонн пара в час.

В рамках запланированного на 2023 год капитального ремонта бригады подрядной организации, компании СибЭР, выполнили замену 22 тонн нижней радиационной части (НРЧ) корпуса 1Б котла, провели замену обмотки статора электродвигателя мельницы корпуса 1Б.

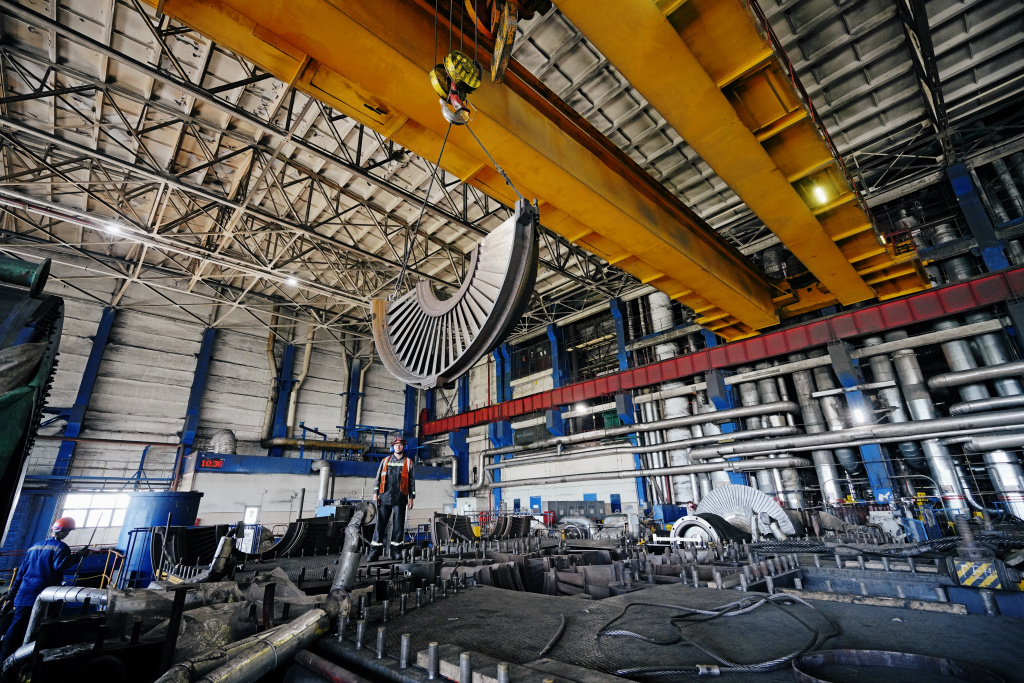

Для перемещения объемный и тяжелых элементов во время ремонтных работ задействован мостовой кран

Дополнительно, по результатам дефектации, ремонтные бригады выполнили переклиновку статора электродвигателя дутьевого вентилятора, отвечающего за подачу воздуха в котел.

На корпусе 1А котельной установки заменили бункер сырого угля с монтажом дополнительной течки угля — всего более 22 тонн металлоконструкций. На роторе высокого давления турбоагрегата в плановом порядке заменили рабочие лопатки регулирующей ступени. Однако при вскрытии и дефектации был выявлен повышенный износ лопаток второй ступени — их замена проведена сверхплана.

После переклиновки статор генератора будет обрабатываться специальной электроизоляционной краской

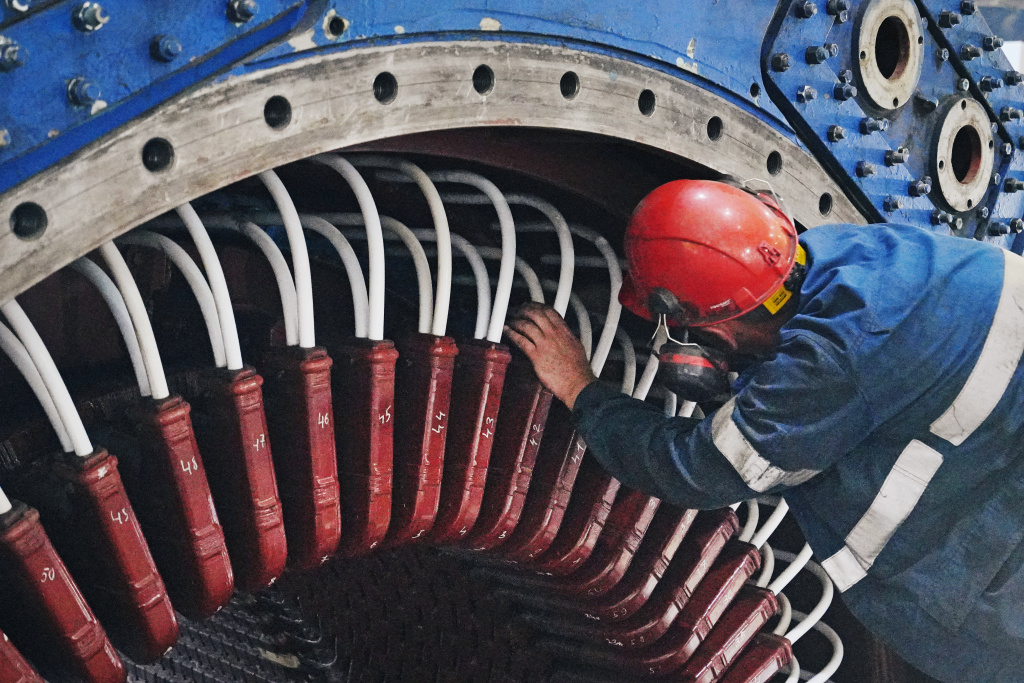

Кроме того, ремонтные бригады произвели переклиновку 60 пазов статора генератора — также дополнительно к запланированному объему работ на статоре.

Поэтапная замена внутренней футеровки дымовой трубы №1 началась в 2022 году, будет завершена в 2024 году

Пуск в работу энергоблока №1 запланирован на конец июня, после завершения всех ремонтных работ внутри дымовой трубы №1. На ней будет проведена замена 20 метров футеровки — с кирпичной на керамзитобетонную, с дополнительным армированием.
