23.01.2025 Энергетика и промышленность России

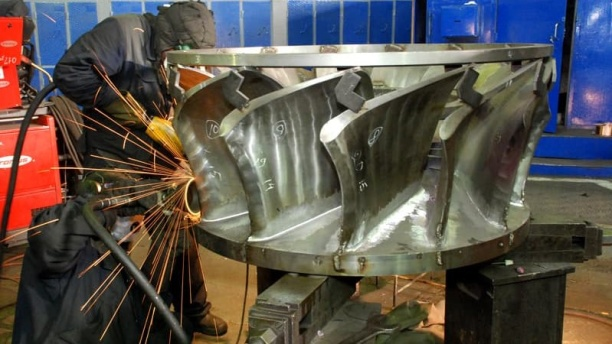

Основной причиной отставания «Силовых машин» от графиков сдачи паровых турбин являются значительные срывы сроков поставок крупногабаритных корпусных литых заготовок, заказанных в 2020-2021 годах на заводе «ИЗ «Картэкс» (входит в группу «Газпромбанк») в соответствии с действовавшими требованиями по локализации (постановление правительства РФ №719). Об этом сообщила пресс-служба холдинга.

Как уточнили в компании, по отдельным позициям отставание составляет до 35 месяцев. Силовые машины» предприняли все возможные меры для минимизации последствий несвоевременной поставки заготовок поставщиками литья и сокращения отставания от графиков. Одновременно, поставщики крупногабаритных корпусных литых заготовок завершают инвестиционные мероприятия, направленные на удовлетворение заказов, выросших в несколько раз за короткий период времени в результате требований постановления правительства РФ № 719.
Директор департамента развития электроэнергетики Минэнерго Андрей Максимов сообщил, что срыв поставок паровых турбин от «Силовых машин» достиг двух лет. Это привело к задержке ввода в эксплуатацию около 2 ГВт генерирующих мощностей.
Проблему с поставками 21 паровой турбины от «Силовых машин» ранее также обозначил директор департамента машиностроения для ТЭК Минпромторга России Михаил Кузнецов. По его словам, сроки нарушаются из-за небывалой нагрузки на машиностроительное предприятие.
