31.08.2012 Газета «Сибирская энергия» № 7(11)
Продолжается выполнение инвестиционной программы Сибирской генерирующей компании согласно Договорам о предоставлении мощности.

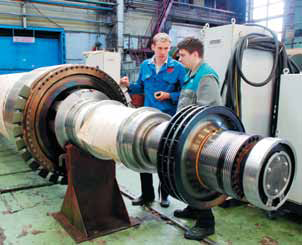

К настоящему времени в рамках инвестиционного проекта СГК по модернизации Беловской ГРЭС ОАО «Силовые машины» изготовило и испытало в присутствии представителей заказчика турбогенератор ТВВ-220-2ЕУЗ, предназначенный для блока №4.
Договор на изготовление и поставку двух турбин мощностью 225 МВт каждая в комплекте с турбогенераторами для модернизации Беловской ГРЭС был подписан генподрядчиком проекта ОАО «Сибирьэнергоинжиниринг» c ОАО «Силовые машины» еще в декабре 2010 года. В объем контрактных обязательств вошли услуги шеф-монтажа и шеф-наладки оборудования.
Изготовление первого турбогенератора было закончено в июне текущего года. В настоящее время на производственных площадках «Силовых машин» продолжаются работы по изготовлению двух турбин и второго турбогенератора для Беловской ГРЭС. Поставки энергооборудования в адрес ОАО «Кузбассэнерго» завершатся в первом полугодии 2013 года.
Помимо реализации проекта на Беловской ГРЭС Сибирская генерирующая компания в ноябре 2011 года приступила к строительству Новокузнецкой газотурбинной электростанции на площадке Кузнецкой ТЭЦ. Проектом предусмотрено сооружение двух газотурбинных установок производства «Силовых машин» суммарной мощностью 298 МВт (2х149 МВт). Ввод в эксплуатацию Новокузнецкой ГТЭС запланирован на декабрь 2013 года.
В рамках этого инвестиционного проекта Сибирской генерирующей компании по строительству Новокузнецкой газотурбинной электрической станции (Новокузнецкая ГТЭС) проведены приемо-сдаточные испытания турбогруппы ГТУ-145 в присутствии заказчика – ОАО «Кузбассэнерго» и генподрядчика – ЗАО «Сибирьэнергоинжиниринг». Испытания по проверке радиальных зазоров между лопатками ротора и проточной частью направляющих аппаратов на закрытой газовой турбине проводились на сборочном стенде завода-изготовителя «Интертурбо», Санкт-Петербург. Радиальные замеры проводились по компрессионным ступеням и турбинным ступеням по входным и выходным кромкам.
Испытания прошли успешно, все зазоры в пределах допуска. Турбину начали разбирать и готовить к консервации и отправке в Новокузнецк. В присутствии заказчика и генерального подрядчика на заводе-изготовителе также прошло совещание по поставке оборудования на строительную площадку ГТЭС «Новокузнецкая» турбогрупп ГТУ-145. Кроме вышеназванных, «Силовые машины» выполняют контрактные обязательства по изготовлению и поставке двух паровых турбин мощностью 115 МВт каждая для Томь-Усинской ГРЭС. Начало поставок оборудования запланировано на сентябрь 2012 года, завершение – на июнь 2013-го. В перечень генерирующих, объектов утвержденных распоряжением Правительства РФ, входит и Барнаульская ТЭЦ-2.
Полностью же все обязательства ОАО «Кузбассэнерго» по ДПМ должны быть выполнены к концу 2014 года.
