28.10.2011 Газета Силовые машины № 31 (269)

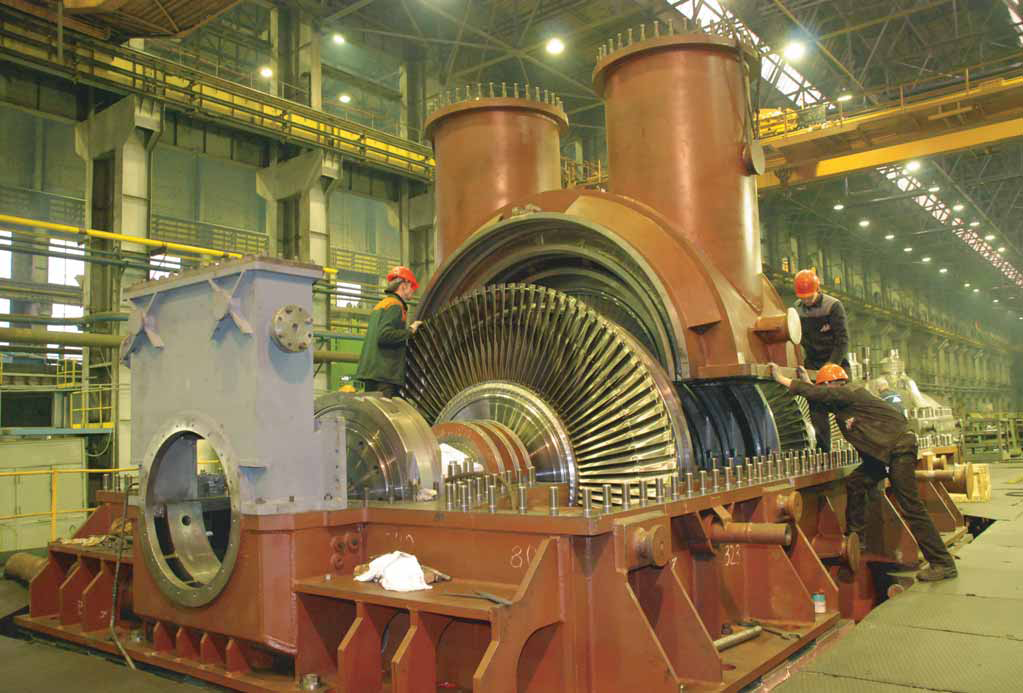

На сборочно-испытательном стенде 201-го цеха ЛМЗ идут завершающие операции по сборке турбины К-110 для ТЭС «Вояны» в Словакии
Сегодня на сборочно-испытательном стенде 201-го цеха ЛМЗ началось предъявление представителю заказчика турбины К-110-140 для ТЭС «Вояны» в Словакии. В соответствии с программой контроля качества будет выполнена прокрутка на валоповоротном устройстве.
Согласно контракту, заключённому в июле прошлого года с компанией «Словенски электрарне», входящей в группу «Enel», «Силовые машины» должны изготовить и поставить на площадку станции паровую турбину К-110-140 и турбогенератор ТФП-110-2/13,8 мощностью 110 МВт для замены аналогичных машин на пятом энергоблоке ТЭС.
Турбогенератор, изготовленный на «Электросиле», был испытан и предъявлен представителю заказчика в начале сентября. А сегодня на стенде паротурбинного цеха ЛМЗ заказчик знакомится с изготовленной и собранной турбиной.
Небольшая по размерам машина оказалась не самой лёгкой в сборке. С одной стороны, перед работниками сборочно-испытательного стенда были поставлены сжатые сроки, с другой – словацкая К-110 обладает некоторыми конструктивными особенностями. В частности, это небольшие зазоры в проточной части, спроектированные с целью экономичности и потребовавшие особенно тщательных замеров при сборке.
Значительный объём работ по словацкой турбине был выполнен в ПК «Завод «Турбоатомгаз». Так, в 213-м цехе изготовили узлы регулирования, в 212-м – вспомогательное оборудование, в 133-м изготовили и испытали цилиндр низкого давления.
Всю уходящую неделю на сборочно-испытательном стенде круглосуточно кипела работа, которая не прерывалась ни на минуту. Как поясняет начальник стенда Алексей Пилипчук, во вторник состоялась пробная установка роторов, были проведены необходимые замеры, потом роторы убрали и продолжили доработку проточной части. В среду и четверг роторы были установлены окончательно, после чего наступила очередь цилиндров – их монтаж завершился к сегодняшнему утру.
