07.08.2025 Переток

Правительственная комиссия по развитию электроэнергетики на заочном заседании 22 июля согласовала актуализированный перечень мероприятий и объём капитальных затрат на строительство Южно-Якутской ТЭС, которую строит «Газпром энергохолдинг» (ГЭХ). Решения ещё по двум вопросам отложены до следующего заседания, следует из протокола, с которым ознакомился «Переток».

Правкомиссия одобрила план, предполагающий ввод двух блоков Южно-Якутской ТЭС суммарной мощностью 220 МВт к октябрю 2026 года, и ещё одного на 93 МВт – к октябрю 2027 года. Суммарный объём капзатрат по проекту, как и писал ранее «Коммерсант» со ссылкой на материалы правкома, составит 128,84 млрд рублей. Соответствующий проект постановления правительства Минэнерго было поручено подготовить к 1 августа, указано в протоколе, датированном 25 июля.

Рассмотрение ещё двух вопросов перенесено на очередное заседание правкомиссии. Так, отложено рассмотрение предложений по внесению изменений в федеральный проект «Гарантированное обеспечение доступной электроэнергией» комплексного плана модернизации и расширения магистральной инфраструктуры. По информации двух источников «Перетока», речь идёт о «директивных проектах» ТЭС, которые должны быть построены без конкурса, по решению правительства. Это новые мощности в ОЭС Юга, столичном регионе, а также перенесённые на 2031–2033 годы два проекта «Т Плюс» на ТЭЦ в Перми и Саратове, на которых планируется установить «инновационное оборудование» – газовые турбины ГТЭ-65 производства «Силовых машин».

Также отложен до следующего заседания вопрос корректировки сроков ввода второй очереди (четвёртый и пятый блоки) Нерюнгринской ГРЭС «РусГидро». Ранее компания просила сдвинуть пуски до 2028–2029 годов, ссылаясь на задержки поставок оборудования «Силовыми машинами». Но в материалах к заседанию правкомиссии, на которые ссылался Ъ, предполагался сдвиг лишь на несколько месяцев: с 1 января 2026 года на 1 июля и 1 декабря того же года. Инициативу «РусГидро» не поддержал «Системный оператор ЕЭС»: более длительная задержка вводов приведёт к увеличению дефицита электроэнергии в ОЭС Востока на 2 925 млн кВт•ч в 2027 году и 1 462,5 млн кВт•ч в 2028 году, что потребует дополнительных мероприятий, указывал регулятор.

07.08.2025 Минэнерго Республики Казахстан

В Правительстве прошла пресс-конференция по вопросам исполнения поручений Главы государства в сфере регионального развития, водных ресурсов и ирригации, а также реализации национального проекта «Модернизация энергетического и коммунального секторов». Вице-министр Сунгат Есимханов ответил на вопрос журналистов о подготовке к отопительному сезону.

«Подготовка к зиме ведётся в плановом порядке. У теплоцентралей есть график, утверждённый системным оператором. Мы проведём капитальный ремонт 10 энергоблоков, 63 котлов и 39 турбин. Остальное оборудование обязательно проходит текущий ремонт. На сегодняшний день работы ведутся на 5 энергоблоках, 30 котлах и 18 турбинах, а на остальных уже завершены. В целом, ремонтные работы на теплоэлектростанциях выполняются в полном объёме согласно графику.
Что касается тепловых сетей, то по ним также имеются соответствующие графики, но они региональные. Если по станциям применяется республиканский график, то сроки и объёмы ремонта сетей утверждаются каждым регионом самостоятельно. Мы контролируем этот процесс совместно с Комитетом по контролю Министерства индустрии и строительства», — сообщил вице-министр энергетики Сунгат Есимханов.

По его словам, работы осуществляются в первую очередь за счёт средств, поступающих через тарифы, во вторую — за счёт республиканского бюджета, из которого в 2025 году выделено порядка 40 миллиардов тенге. Кроме того, финансирование проводится из резерва Правительства на основании выявленных дополнительных потребностей в ходе ремонта.

07.08.2025 Минэнерго Республики Казахстан

Министерство энергетики РК приступило к рассмотрению инвестиционных программ субъектов естественных монополий на 2026–2030 годы. Программы направлены на модернизацию, реконструкцию и обновление действующих мощностей, а также создание новых объектов, задействованных в оказании регулируемых услуг.

В настоящее время на рассмотрении находятся проекты инвестиционных программ таких компаний, как АО «АЖК», АО «НК-КТЖ», ТОО «Кокшетауэнерго», АО «ОЭСК» и АО «Акмолинская РЭК». Минэнерго оценивает их на предмет технологической обоснованности и соответствия потребностям потребителей, с целью повышения качества и надёжности предоставляемых услуг.

07.08.2025 СГК

На Барнаульской ТЭЦ-2 завершился текущий ремонт котлоагрегата №12. Выполнена типовая номенклатура работ, устранены текущие дефекты оборудования. Затраты составили более 25,5 млн рублей.

С 8 августа планируется вывести в текущий ремонт котлоагрегат №10. В ходе ремонта предстоит провести экспертизу промышленной безопасности котла, а также устранить текущие дефекты оборудования. На эти цели будет направлено свыше 24,5 млн рублей. В период с 9 по 11 августа на станции выводятся в текущий ремонт турбоагрегаты №7 и №8 с выполнением типовой номенклатуры работ. Объем вложений компании превысит 19 млн рублей. Ремонт генерирующего оборудования повысит надёжность работы Барнаульской ТЭЦ-2 в следующем отопительном сезоне.

07.08.2025 ТАСС

Министр энергетики республики Баттогтохын Чойжилсурэн отметил, что девять турбин станции превысили свой ресурс более чем в два раза.

Строительство двух энергоблоков в рамках модернизации в столице Монголии ТЭЦ-3, оборудование которой превысило свой ресурс более чем в два раза, обсуждается с российской стороной. Об этом сообщил на брифинге министр энергетики Монголии Баттогтохын Чойжилсурэн.

«ТЭЦ-3 в столице Монголии эксплуатируется уже 60 лет. Девять турбин станции превысили свой ресурс более чем в два раза. Поверхности внутри котлов истончились до состояния, называемого усталостью металла. Вероятность аварии высока. Строительство двух энергоблоков в рамках модернизации этой ТЭЦ обсуждается по межправительственному соглашению с РФ», — сказал руководитель энергетического ведомства.

Он добавил, что по этому соглашению работы на ТЭЦ-3 пройдут поэтапно при условии, что их стоимость будет сопоставима с предложениями китайских компаний. Ранее правительство Монголии ввело прямое управление и режим чрезвычайной ситуации на шесть месяцев для предотвращения риска аварий на этой станции, где в начале июня сгорел генератор и погиб инженер.

Посол России в Монголии Алексей Евсиков 9 июня сообщил корреспонденту ТАСС, что руководство Уральского турбинного завода предложило срочно направить на ТЭЦ-3 специалистов для установления возможностей ее скорейшего восстановления. Кроме того, завод предложил в кратчайшие сроки поставить и ввести в эксплуатацию готовый генератор для замены поврежденного.

Модернизация станции входит в межправительственное соглашение, подписанное в рамках визита президента России Владимира Путина в Улан-Батор в 2024 году. Модернизация предполагает вывод из эксплуатации устаревшего оборудования и ввод 350 МВт новых мощностей, что позволит повысить надежность снабжения жителей столицы Монголии тепловой и электрической энергией.

Проект расширения мощности ТЭЦ-3 прорабатывает «Интер РАО». В сентябре 2023 года глава «Интер РАО — экспорт» Максим Сергеев говорил, что проект уже согласован с технической точки зрения, но осталось достичь общего решения по условиям его финансирования.

07.08.2025 НИА Нижний Новгород

Нижегородский филиал «Т Плюс» и специалисты АО «ЭнергоремонТ Плюс» выполнили плановый средний ремонт турбоагрегата №5 Дзержинской ТЭЦ мощностью 110 МВт. После проведения предусмотренных испытаний агрегат готов к работе и отопительному сезону.

Плановый ремонт оборудования стартовал в мае, в соответствии с графиком, и продолжался три месяца. Сверх типового объёма работ специалисты провели замену дефектных лопаток ротора высокого давления турбины. Также выполнен ремонт генератора с проведением контроля металла. В рамках программы технических ремонтов специалистами проведена замена паропровода теплофикационного отбора к сетевому подогревателю ПСГ-2.

«Выполненные работы повысят устойчивость работы ТЭЦ, отпуск тепловой и электрической энергии, снизят риски аварийных ситуаций и внеплановых ремонтов, а также стабильное обеспечение теплоснабжения жителей города Дзержинск», — отметил технический директор – главный инженер Дзержинской ТЭЦ Дмитрий Чернядьев.

07.08.2025 ФРП

Группа компаний «Русполимет» на площадке «Кулебакского металлургического завода» в Нижегородской области наладила выпуск кольцевых деталей для газотурбинных установок большой мощности ГТД-110М.

Объем инвестиций в создание нового производства составил 822 млн рублей. Из них 651,5 млн рублей в виде льготного займа по программе «Комплектующие изделия» предоставил федеральный Фонд развития промышленности (ФРП).

Предприятие освоило серийный выпуск крупногабаритных колец диаметром до 4,5 метра и массой до 3 тонн. Эти изделия являются критически важными элементами конструкции газовых турбин. Основным заказчиком выступает рыбинское предприятие «ОДК-Сатурн», разрабатывающее и производящее турбины большой мощности ГТД-110М.

Ранее корпус турбины собирался из нескольких десятков соединенных между собой мелких колец, что увеличивало количество сварных и болтовых стыков. Использование цельных крупногабаритных заготовок позволяет существенно сократить число соединений, повысить надежность узлов и упростить монтаж.

Производственные мощности завода позволяют ежегодно изготавливать до 460 кольцевых изделий для газовых турбин. Помимо этого предприятие также выпускает кольца для запорной арматуры и трубопроводов, подшипников, сепараторов, опорно-поворотных устройств и других промышленных применений.

В качестве исходного материала используются профили, прутки, поковки и слитки из российских углеродистых, нержавеющих и жаропрочных сталей, а также коррозионностойких сплавов. Уровень локализации производства составляет 100%.

Технологический цикл включает более десяти операций: выплавка металла, изготовление поковки, резка, нагрев, штамповка, прокатка (до трех циклов при необходимости), термообработка, калибровка, механическая обработка, контроль качества, складирование и отгрузка.

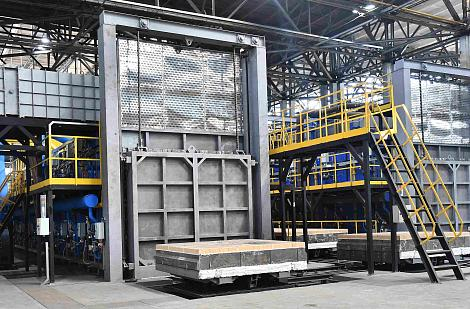

Средства займа ФРП компания направила на приобретение высокотехнологичного оборудования, в том числе токарно-карусельных станков для высокоточной обработки деталей, закалочного комплекса для термической обработки и оборудования для контроля качества.
