21.07.2025 Коммерсант

Ввод новых энергоблоков Нерюнгринской ГРЭС «РусГидро» могут сдвинуть.

Как стало известно “Ъ”, правительство согласилось перенести ввод новых энергоблоков Нерюнгринской ГРЭС «РусГидро» на несколько месяцев в 2026 году. В «РусГидро» же настаивают на сдвиге на 2028–2029 годы, ссылаясь на задержку поставок оборудования «Силовыми машинами», просят рассмотреть увеличение доходности для дальневосточных строек и ввести авансирование. По оценке аналитиков, увеличение доходности повысит стоимость мощности ГРЭС на 8 млрд руб. в год.

Начало поставки мощности четвертого энергоблока Нерюнгринской ГРЭС (входит в «РусГидро») могут перенести с 1 января на 1 декабря 2026 года, пятого энергоблока — на 1 июля 2026 года. Это следует из материалов к заседанию правительственной комиссии по развитию электроэнергетики 22 июля (есть у “Ъ”). На станции построят два новых энергоблока общей мощностью 450 МВт для энергоснабжения Восточного полигона, суммарная установленная мощность ГРЭС вырастет до 1020 МВт.

«РусГидро» предлагало перенести ввод четвертого энергоблока на 1 июля 2028 года, пятого — на 1 октября 2029 года.

Об этом в конце марта в письме регуляторам попросил член правления, первый замглавы «РусГидро» Роман Бердников (“Ъ” видел обращения). В качестве причин указана задержка поставки оборудования «Силовыми машинами». По договору оно должно быть передано «РусГидро» в первом квартале 2026 года, сообщали в «Силовых машинах».

Инициативу не поддержал «Системный оператор» (диспетчер энергорынка).

Как следует из письма регулятора (есть у “Ъ”), изменение сроков ввода новых энергоблоков Нерюнгринской ГРЭС приведет к увеличению дефицита электроэнергии в Объединенной энергосистеме Востока на 2925 млн кВт•ч в 2027 году и на 1462,5 млн кВт•ч в 2028-м, что потребует дополнительных мероприятий. Ранее правкомиссия посчитала, что паровые турбины для Нерюнгринской ГРЭС должны быть поставлены «Силовыми машинами» в приоритетном порядке в 2026 году из-за прогнозируемого энергодефицита в регионе (см. “Ъ” от 19 мая).

1020 мегаватт

должна составить мощность Нерюнгринской ГРЭС после ввода двух новых энергоблоков.

Кроме того, «РусГидро» просит увеличить базовую норму доходности для своих дальневосточных строек с нынешних 12,5% до 14%, а также ввести возможность авансирования платежей для новых энергостроек (см. “Ъ” от 9 июня).

В 2019 году правительство снизило норму доходности для проектов «РусГидро» на Дальнем Востоке на 1,5 процентного пункта относительно проектов модернизации старых ТЭС, которые реализуются в других регионах РФ. Господин Бердников называет это решение дискриминационным, добавляя, что повышение доходности снимет часть кредитной нагрузки с компании.

«Это (увеличение доходности.— “Ъ”) представляется обоснованным в условиях роста стоимости заемных средств, необходимых для финансирования текущих масштабных проектов модернизации и строительства генерации, а также в условиях устойчивого повышения цен на материалы и оборудование. Опыт строительства в других частях страны доказывает, что базовая доходность в 12,5% недостаточна для инвесторов»,— считает он.

В Минэнерго сообщили “Ъ”, что на правкомиссию вынесено предложение ведомства о переносе сроков поставки мощности по Нерюнгринской ГРЭС, а изменение нормы доходности по уже утвержденным проектам не рассматривается.

В «Совете рынка» (регулятор энергорынков) пояснили “Ъ”, что исчисление почти всех сроков по договорам модернизации в бывших неценовых зонах привязано к дате ввода, указанной в распоряжении правительства РФ, а в случае ее изменения период поставки мощности сдвигается и оснований для применения штрафных санкций нет. Обращение «РусГидро» с инициативой о повышении нормы доходности поступило недавно, обсуждение представителями рыночного сообщества на площадке регулятора пока не проведено, заявили в «Совете рынка».

В «РусГидро» “Ъ” сообщили, что запрос на перенос ввода обусловлен сроками поставки основного оборудования, его последующего монтажа и пусконаладочных работ.

«Турбины обещают поставить не раньше конца 2026 года, на монтаж и пусконаладочные работы требуется еще полтора года, поэтому июль 2028-го и январь 2029-го — это реалистичные сроки»,— говорят там. Первую турбину компания получит не ранее июля 2026 года, добавляют в «РусГидро». В «Системном операторе» и «Силовых машинах» не ответили на запрос “Ъ”.

По оценке Евгении Франке из «Эйлер Аналитические технологии», при повышении базового уровня нормы доходности до 14% стоимость мощности запланированных к строительству энергоблоков Нерюнгринской ГРЭС увеличится примерно на 8 млрд руб. в год, что на 10% выше потенциального дохода от продажи мощности при 12,5%.

21.07.2025 Коммерсант

Строительство Южно-Якутской ТЭС оценили почти в 129 млрд рублей.

По данным “Ъ”, строительство Южно-Якутской ТЭС «Газпром энергохолдинга» (ГЭХ) мощностью 313 МВт с вводом в 2027 году обойдется в 128,8 млрд руб. Еще 4,9 млрд руб. потребуется на строительство газопровода—отвода от «Силы Сибири» и 14,8 млрд руб.— на технологическое присоединение к электросетям. Новая ТЭС строится для электрификации Восточного полигона и покрытия энергодефицита на востоке страны.

Минэнерго предлагает утвердить CAPEX строительства парогазовой Южно-Якутской ТЭС «Газпром энергохолдинга», необходимой для энергоснабжения Восточного полигона, на уровне 128,8 млрд руб. (без учета затрат на технологическое присоединение) в ценах 2025 года. Это следует из материалов к заседанию правительственной комиссии по развитию электроэнергетики, которое пройдет 22 июля в заочном формате (“Ъ” видел документы). При этом установленная мощность ТЭС снизится с 330 до 313 МВт.

В апреле 2023 года правительство назначило ГЭХ ответственным за строительство ТЭС в районе поселка Чульман Нерюнгринского района Якутии. Работы начались в июне 2024 года, но финансовые параметры проекта до сих пор не были утверждены. Новая ТЭС нужна также для покрытия энергодефицита в энергосистеме Востока и подстраховки местной энергосистемы из-за задержки с возведением угольных энергоблоков на Нерюнгринской ГРЭС «РусГидро» (500 МВт).

ГЭХ протянет к ТЭС 7,5-километровый газопровод—отвод от «Силы Сибири» (годовое потребление — около 0,5 млрд кубометров газа).

Стоимость строительства газопровода, согласно материалам компании к правительственной комиссии, оценивается в 4,878 млрд руб.

ГЭХ обещает запустить первую очередь ТЭС из двух газотурбинных установок в сентябре 2026 года, к осени 2027-го — надстроить паровую турбину. Чтобы ускорить строительство ТЭС, компания планирует установить китайские газовые турбины AGT-110 (производитель — AECC Gas Turbine). Прототипом AGT-110 считается украинская разработка ГТД-110.

Технологическое присоединение Южно-Якутской ТЭС к электросетям, по предварительным оценкам, обойдется в 14,8 млрд руб., однако после завершения Главгосэкспертизы его стоимость может измениться.

В «Газпром энергохолдинге» финансовые параметры проекта не прокомментировали.

Директор Центра исследований в электроэнергетике НИУ ВШЭ Сергей Сасим говорит, что строительство Южно-Якутской ТЭС оценивается в 411 млн руб. на 1 МВт без учета расходов на технологическое присоединение к электрическим сетям. При этом, указывает эксперт, проект предполагает использование импортного оборудования, что должно обеспечить дисконт по сравнению с ценой генерации отечественного производства. Но, отмечает господин Сасим, в соответствии с утвержденными правительством параметрами отбора и экономическими условиями для создания новой генерации в Приморском крае предельные удельные капитальные затраты на строительство новой газовой генерации на локализованном оборудовании с учетом присоединения к электрическим и газовым сетям составляет 183 млн руб. на 1 МВт.

Таким образом, подсчитал эксперт, предлагаемая стоимость строительства Южно-Якутской ТЭС более чем на 70% превышает показатели капитальных затрат для технологически сопоставимых проектов.

По словам Сергея Сасима, с учетом того, что правкомиссия не выявляла нарушений при расчете стоимости Южно-Якутской ТЭС, такой рост цены от базовых параметров, учтенных в генсхеме, может свидетельствовать о том, что объем фактической потребности в финансировании строительства новой генерации, вероятно, окажется существенно выше запланированного ранее при разработке программных документов развития электроэнергетики.

21.07.2025 ЗиО

ERG закупит основное технологическое оборудование – котельную установку паропроизводительностью 950 тонн/час у Подольского машиностроительного завода. Соответствующий договор подписан сегодня в Астане. Документ так же предусматривает локализацию производства части котельного оборудования на площадке ТОО «ERG Service». Это позволит значительно уменьшить стоимость закупаемого оборудования, загрузить местные производственные мощности, нарастить профессиональные компетенции предприятий Группы.

Договор между компаниями долгосрочный. Сроки реализации проекта – более 2,5 лет. На поставку оборудования запланировано 20 месяцев. Документ подписали первый заместитель генерального директора ТОО «ERG Capital Projects» Абылай Саденов и генеральный директор АО «Подольский машиностроительный завод» Максим Сдобнов.

Приобретаемое оборудование – котельная установка – одно из ключевых для выработки электроэнергии на электростанции. Оно позволит продлить срок службы энергоблока более чем на 30 лет. Это будет способствовать укреплению стабильности энергоснабжения всей Группы.

Стороны впервые в истории своего длительного сотрудничества договорились о локализации производства части котельного оборудования на площадке ТОО «ERG Service». Такой подход позволит значительно нарастить компетенции ТОО «ERG Service» в производстве ключевых компонентов котла.

— Проект локализации производства котельного оборудования на базе ТОО «ERG Service» — это важный вклад ERG в развитие внутристрановой ценности. Мы укрепляем экономику Казахстана, поддерживаем отечественное производство и создаем новые возможности для наших специалистов. Этот проект соответствует стратегическим целям нашей Группы и отвечает вызовам времени, обеспечивая долгосрочную устойчивость как для нашей компании, так и для энергетической отрасли страны в целом, — отметил генеральный директор ERG в Казахстане Серик Шахажанов.

— Долгосрочное партнёрство между Подольским машиностроительным заводом и Группой ERG продолжает укрепляться и развиваться. Мы искренне благодарны за оказанное доверие и возможность принять участие в масштабном совместном проекте — модернизации котельной установки на одной из крупнейших электростанций Республики Казахстан. Техперевооружение станции с использованием современного оборудования производства ЗиО позволит улучшить технико-экономические и экологические показатели объекта. Реализация проекта станет важным шагом в развитии энергетической отрасли и подтверждением потенциала совместных инициатив в сфере инновационных технологий, — рассказал генеральный директор Подольского машиностроительного завода Максим Сдобнов.

После завершения проекта АО «ЕЭК» будет дополнительно вырабатывать до 1 634 млн.кВтч/год и участвовать в более глубоком регулировании. Это позволит как обеспечить потребности Группы, так и создать маневренные мощности для нужд рынка.

Напомним, что АО «ЕЭК» – один из крупнейших поставщиков электроэнергии и угля в Казахстане. На долю предприятия приходится более 17% всей вырабатываемой электроэнергии и около 20% добываемого угля.

21.07.2025 СибЭМ-БКЗ

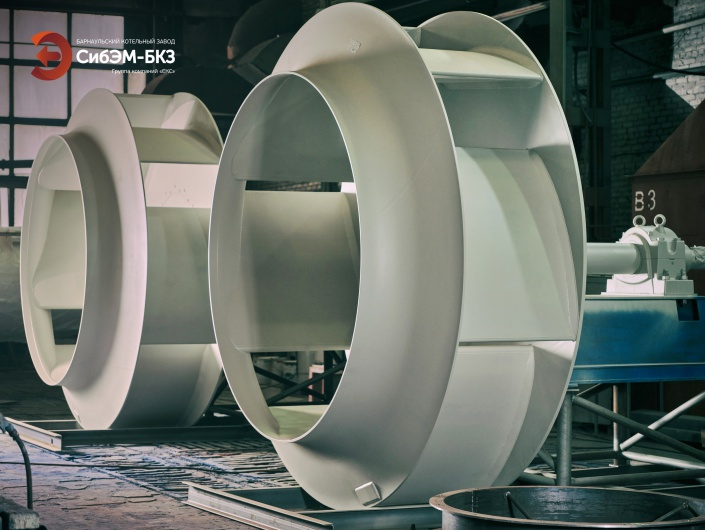

Номенклатура продукции «Сибэнергомаш — БКЗ» насчитывает более 60-ти базовых типоразмеров и около 70-ти модификаций осевых и центробежных ТДМ мощностью от 45 до 5600 кВт.
Оборудование «Сибэнергомаш – БКЗ» применяется в различных отраслях промышленности включая энергетику, химическую промышленность и металлургию.

Разработка такой широкой линейки машин для различных отраслей промышленности возможна, если одновременно с компьютерным моделированием физических процессов и созданием математических симуляций, на заводе проводить научно-исследовательские и опытно-конструкторские работы в области повышения эффективности аэродинамических характеристик тягодутьевого оборудования.

— Аэродинамика играет ключевую роль в технологии проектирования и производства промышленных вентиляторов и дымососов, — рассказал Михаил Костарев главный конструктор тягодутьевых машин. — Применение современных технологий моделирования и экспериментальных методов обеспечивает высокий уровень качества разработанных решений. НИОКР позволяет разрабатывать новые аэродинамические схемы, модернизировать и изменять раннее разработанные схемы с прогнозируемым и стабильным результатом в части развиваемого давления, производительности, потребляемой мощности машин и эффективности.

В состав конструкторского отдела ТДМ входит экспериментально-исследовательский участок, оснащенный испытательным стендом для проведения модельных испытаний. Наличие экспериментально-исследовательского участка, позволяет Барнаульскому котельному заводу решать задачи по проверке результатов компьютерного моделирования на практике, а также помогает заводу повышать эффективность и надежность машин.

21.07.2025 ДГК

Энергетики Совгаванской ТЭЦ АО «ДГК» (входит в Группу РусГидро) продолжают реализацию масштабной ремонтной программы, направленной на подготовку к следующему отопительному периоду.

На станции проводятся капитальные ремонты котлов №1 и №3. В рамках выполнения работ дополнительно заменят вентиляторы горячего дутья, что повысит эффективность их работы. Также осуществляться ремонт и обслуживание общестанционного оборудования: питательных насосов, РОУ, деаэраторов, трубопроводов острого пара, приводов и арматуры высокого давления, замена гибов пылепроводов.

Впервые за пять лет эксплуатации Совгаванской ТЭЦ состоится ремонт турбоагрегата №1. Так как станция новая, ремонт будет производится с привлечением шеф-инженера с завода-изготовителя турбинного оборудования ПАО «Калужский турбинный завод».

«Ремонтная кампания ведется с соблюдением всех намеченных сроков. Всего на работы привлечено более 100 энергетиков. Большой объем работы намечен на период полного останова ТЭЦ, который запланирован с 26 августа по 15 сентября. Окончание ремонтных работ запланировано на первую декаду октября, до начала отопительного сезона», — сказал заместитель главного инженера Совгаванской ТЭЦ Сергей Быструшкин.

Также в Советской Гавани выполнят перекладку почти 5 км тепловых сетей на участках, которые не ремонтировались более 30 лет. Трубопроводы в городе были переданы ДГК по концессионному соглашению с правительством региона. Планомерный их ремонт позволит существенно повысить надежность теплоснабжения в период отопительного сезона.

19.07.2025 Минэнерго РФ

Сергей Цивилев в рамках рабочей поездки в Камчатский край провел встречу с главой региона Владимиром Солодовым и обсудил с ним текущее функционирование и развитие топливно-энергетического комплекса края.

В частности, обсуждались вопросы подготовки субъектов электроэнергетики к прохождению отопительного сезона 2025-2026 годов и строительство регазификационного комплекса СПГ. Также речь шла о предоставлении в 2025 году целевых межбюджетных трансфертов в форме субсидий на компенсацию выпадающих доходов ресурсоснабжающих организаций Камчатского края.

«Приняты решения по выделению средств в порядке субсидии на осенне-зимний период. Это позволит закупить дизельное топливо по низкой цене, обеспечить Северный завоз и подготовиться к следующему осенне-зимнему периоду», – заявил Сергей Цивилев, отметив, что первая часть транша составит 2 млрд рублей.

Также в ходе поездки Министр энергетики РФ и губернатор Камчатского края посетили Мутновскую геотермальную станцию.

Были рассмотрены вопросы развития Мутновского геотермального месторождения и строительства второй очереди Мутновской геотермальной электростанции, включённой в Генеральную схему развития энергетики до 2042 года. Реализацией проекта займутся компании ПАО «РусГидро» и АО «Зарубежнефть», при этом на станции планируется внедрение уникальных технологических решений.

«Камчатский край выступает в качестве пилотного региона по разработке инновационных технологий генерации электроэнергии. Ключевой площадкой стала эта геотермальная электростанция, где мы будем тестировать новые решения, включая создание цифровых двойников для оптимизации использования геотермального месторождения. Кроме того, здесь будет организована подготовка специалистов», – отметил Сергей Цивилев.

Глава энергетического ведомства также подчеркнул важный вклад возобновляемых источников энергии в развитие энергетики и экологии Камчатского края, отметив, что регион обладает значительным потенциалом для их дальнейшего использования.

07.07.2025 ТАСС

Институт теплофизики им. С.С. Кутателадзе СО РАН планирует строительство инжинирингового центра, создание которого оценивается в сумму около 2-2,5 млрд рублей, сообщил ТАСС директор института, академик РАН Дмитрий Маркович.

«Планируем строительство на территории института. Это специализированное здание, где мы будем размещать стенды для моделирования камер сгорания, сборок для атомных реакторов. Нам очень важно эту новую инфраструктуру построить», — сказал Дмитрий Маркович.

Институт стал обладателем гранта на 1 млрд рублей, который рассчитан на шесть лет. В эти годы планируется разработка новых технических решений для создания камер сгорания газотурбинных установок и двигателей, новых конструкций тепловыделяющих сборок для водо-водяных ядерных энергетических реакторов, включая реакторы для атомных станций малой и средней мощности для удаленных территорий в Арктике, плазмотронов большой мощности для новых эффективных технологий плазмохимии и обогащения минерального сырья.

Основными индустриальными партнерами института выступают Росатом и Объединенная двигателестроительная корпорация.
